שיפוץ בניין מגורים עם קבלן שיפוצים מוביל

שיפוץ בניין מגורים - מדריך לוועד

בניין מתחיל לספר לכם מה קורה בו הרבה לפני שמישהו קורא לקבלן. אריח פסיפס שנופל לחניה, כתם רטיבות שמתפשט בפינת התקרה של הדירה העליונה, סדק שרץ באלכסון לאורך החזית. רוב ועדי הבתים רואים את הסימנים האלה ומקווים שיעברו. הם לא עוברים, הם רק מחמירים ונעשים יקרים יותר לתיקון.

המדריך הזה נכתב עבור ועדי בתים ובעלי דירות שעומדים לפני החלטה גדולה. המטרה היא לתת לכם את הכלים להבין מה באמת קורה במעטפת של הבניין שלכם, איך מתמחרים פרויקט כזה, מה שואלים קבלן לפני שחותמים, ואיך עוברים את התהליך בלי להפוך את החיים של הדיירים לסיוט. אנחנו מדברים כאן על תהליכים, אחריות ובטיחות – לא על מספרים שאין להם כיסוי בשטח.

העיקרון המנחה פשוט. בניין הוא מערכת אחת. כשמטפלים בו נכון, מטפלים בשורש הבעיה ולא בסימפטום. וכשעובדים עם נשמה ולפי תקן, האחריות לא נגמרת ביום שהפיגום יורד.

זמן קריאה: 9 דקות

עיקרי הדברים

  • שיפוץ בניין משותף כולל את כל הרכוש המשותף, ולא רק את הדירות הפרטיות – קירות חיצוניים, גג, יסודות ומעטפת.
  • שיקום בטונים אמיתי מטפל בקורוזיה של ברזל הזיון בשורש, בעוד תיקון קוסמטי רק מסתיר את הבעיה לזמן קצר.
  • עלות ומשך הפרויקט תלויים בשטח המעטפת, מורכבות הגישה, מצב הבטונים וסוג הגמר, ואין מחיר אחיד לפרויקט כזה.
  • בחירת קבלן רשום ומנוסה עם אחריות כתובה ותהליך שקוף מול הוועד היא הגורם המכריע להצלחת הפרויקט.
תוכן עניינים

מהו שיפוץ בניין מגורים ומה נכלל תחת הגדרת "רכוש משותף"

שיפוץ בניין מגורים הוא תהליך הנדסי מקיף שמטרתו להחזיר למבנה את היציבות, האיטום והמראה שלו, תוך טיפול בכל האלמנטים המשותפים של הבניין. חוק המקרקעין הישראלי מגדיר בבירור מהו רכוש משותף – אלה הם החלקים של הבניין שאינם שייכים לדירה מסוימת אלא לכלל הדיירים. מדובר בקירות החיצוניים, הגג, היסודות, המקלטים, הלובי, חדר המדרגות, המעטפת ותשתיות משותפות.

ההבחנה הזו קריטית. כשאריח נופל מהחזית או כשברזל הזיון נחשף בעמוד בקומת העמודים, זו אחריות משותפת של כל הדיירים, גם אם הבעיה נראית מעל דירה אחת בלבד.

המטרות של פרויקט כזה הן שלוש. הראשונה והחשובה ביותר היא מניעת סכנות בטיחותיות – חלקי בטון או פסיפס שנופלים מגובה מסכנים חיי אדם. השנייה היא שמירה על ערך הנכס, כי בניין מוזנח מאבד מערכו בשוק. השלישית היא שדרוג איכות החיים של הדיירים.

כאן חשוב להבחין בין שני עולמות שונים. יש הבדל מהותי בין תיקון קוסמטי פשוט – מריחת צבע על סדק כדי שייעלם לעין – לבין פרויקט מקיף של שיקום ושיפוץ מבנים הנדסי. הראשון מסתיר, השני פותר. מי שמסתפק בהסתרה מגלה תוך זמן קצר שהבעיה חזרה, ובדרך כלל במצב גרוע יותר.

אילו עבודות נחשבות שיפוץ חיצוני ואילו נחשבות שיפוץ פנימי

שיפוץ חיצוני עוסק במעטפת של הבניין – כל מה שחשוף לפגעי מזג האוויר. זה כולל איטום חזיתות, תיקון בטיחותי של אלמנטים רופפים כמו אריחי חיפוי או שברי טיח, טיפול בסדקים, שיקום עמודים ומרפסות, וחידוש המראה הכללי של הבניין בצבע או שליכט צבעוני. זה החלק שבו הבטיחות עומדת במרכז.

שיפוץ פנימי מתמקד באזורים המשותפים בתוך הבניין. מדובר בשדרוג הלובי, התקנת תאורת חיסכון עם חיישנים, שיפוץ חדר המדרגות, צביעת פנים, ושיפור תשתיות משותפות כגון ארונות חשמל, צנרת מים משותפת ותיבות דואר. שני החלקים משלימים זה את זה, אבל כשמדובר בשאלת בטיחות מיידית – המעטפת החיצונית תמיד מקבלת עדיפות.

למה לבצע שיפוץ בניין משותף באופן מקיף במקום "תיקון נקודתי"

שיטת "טלאי על טלאי" היא אחת הטעויות היקרות ביותר שוועד בית יכול לעשות. דייר מגלה רטיבות בתקרה, קורא לבעל מקצוע שסוגר את הכתם, וכעבור חורף הרטיבות חוזרת – כי אף אחד לא טיפל במקור החדירה בגג או בחזית. סדק בודד נסתם, ובינתיים אותה תזוזה מבנית פותחת שני סדקים חדשים במקומות אחרים.

קבלן שיקום מנוסה יודע לקרוא את הסימנים האלה. סדק בחזית הוא לעיתים קרובות סימפטום ולא הבעיה עצמה. הבעיה האמיתית עשויה להיות חדירת מים שגורמת לקורוזיה בברזל הזיון, וזה תהליך שממשיך להתקדם מתחת לפני השטח גם אחרי שהסדק "נעלם".

לשיפוץ בניין משותף מאוחד יש יתרון כלכלי ברור. עלויות הגישה לעבודה בגובה – פיגומים, מנופים, פיגום תלוי או סנפלינג – הן חלק משמעותי מכל פרויקט. כשמעמידים פיגום פעם אחת ומטפלים בכל המעטפת בבת אחת, חוסכים את הכפילות של הקמה ופירוק חוזרים. מעבר לחיסכון, מקבלים אחריות אחת כוללת על כל העבודות, במקום להתרוצץ בין קבלנים שכל אחד מפנה אצבע לשני.

זו בדיוק הסיבה שבר בנייה עובדת בגישה של כל הפתרונות תחת קורת גג אחת. שיקום בטונים, איטום, חיזוק עמודים וצביעה – הכל דרך גורם אחד שאחראי על התוצאה מהבדיקה ההנדסית ועד המסירה.

איך מזהים סימנים מוקדמים לכך שמעטפת הבניין דורשת טיפול דחוף

חברי נציגות הבית המשותף לא צריכים להיות מהנדסים כדי לזהות שמשהו לא בסדר. יש כמה סימנים פיזיים שכדאי לשים לב אליהם בסיור פשוט סביב הבניין.

התחילו מהסדקים. סדקים נימיים דקים הם לרוב עניין של טיח וצבע, אבל סדקים קונסטרוקטיביים עוברים – כאלה שרצים באלכסון או חוצים אלמנט מבני – הם סימן אזהרה שמחייב בדיקה. חפשו התנפחויות בטיח ובצבע החוץ, נשירה של אריחי פסיפס או שברי בטון קטנים שנופלים למטה, וחשיפה של ברזל זיון חלוד שמציץ מתוך עמוד או תקרת בטון. בתוך הדירות, רטיבות בקומות העליונות או סביב מסגרות החלונות מספרת סיפור על כשל באיטום.

מעבר לנזק המבני, לחות ומים משפיעים ישירות על בריאות הדיירים. רטיבות כלואה בקירות יוצרת עובש, והעובש פוגע באיכות האוויר ומסוכן למערכת הנשימה, במיוחד לילדים ולקשישים. שמירה על בקרת לחות במפרט הבנייה מונעת גם נזק מבני וגם נזק בריאותי, כפי שמפורט במדריכי הסוכנות להגנת הסביבה בנושא ניהול לחות ומניעת עובש. כשמטפלים במעטפת בזמן, מונעים את שרשרת הנזקים לפני שהיא מתחילה.

מהו שיקום בטונים בבניין משותף ומתי מדובר בחובה בטיחותית

מהו שיקום בטונים בבניין משותף ומתי מדובר בחובה בטיחותית

כדי להבין שיקום בטונים צריך להבין קודם מה קורה בתוך הבטון. בטון מזוין בנוי מבטון עוטף ומוטות ברזל שנותנים לו את החוזק. כשמים חודרים פנימה, דרך סדק או דרך כשל באיטום, הם מגיעים אל ברזל הזיון וגורמים לו לקורוזיה – חלודה. הברזל החלוד מתנפח ותופס נפח גדול יותר, והלחץ הזה מפוצץ את הבטון העוטף מבפנים החוצה. כך נוצרת ההתפוררות שרואים בעמודים ובתקרות בטון ותיקות.

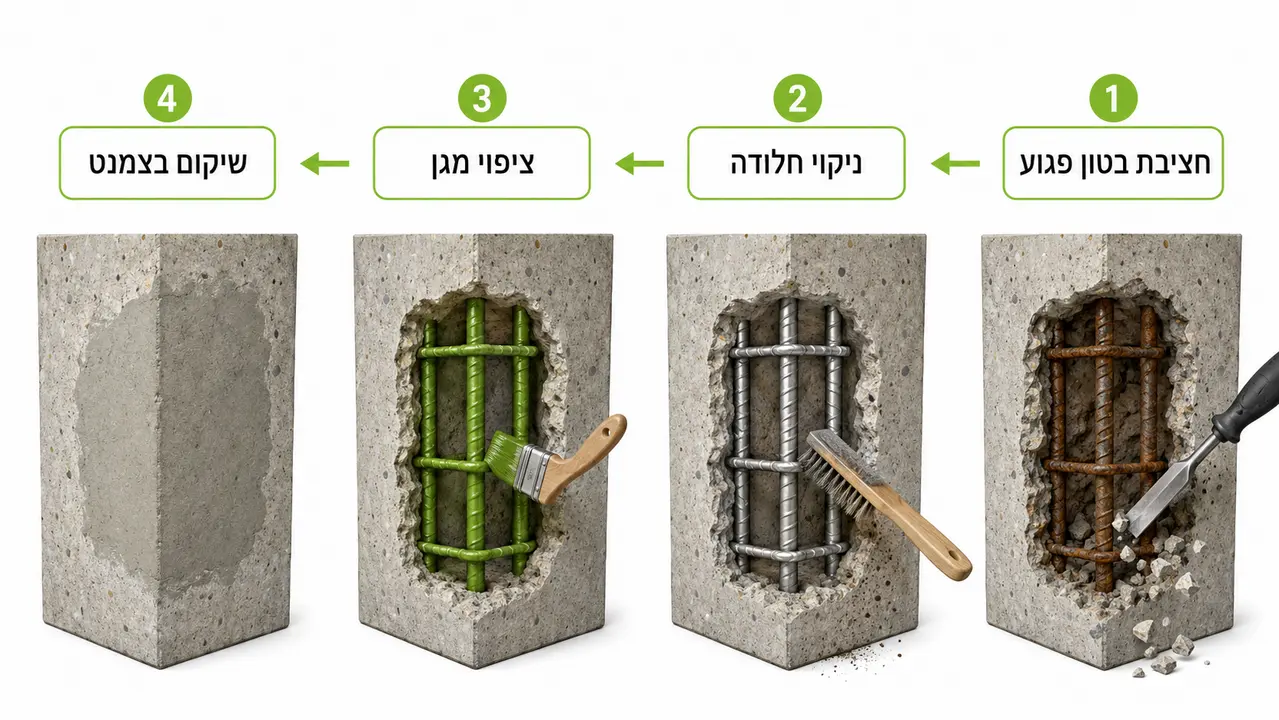

שיקום בטונים מקצועי הוא תהליך מסודר של כמה שלבים. קודם חוצבים את הבטון הפגוע עד שמגיעים לבטון בריא. אחר כך מנקים את החלודה מהברזל ניקוי קפדני, במברשות פלדה או בהתזת חול, עד שהמתכת חשופה ונקייה. בשלב הבא מיישמים חומרים מגיני קורוזיה על הברזל שיגנו עליו מפני חלודה חוזרת. לבסוף משקמים את חלל הבטון בצמנטים הידראוליים משובחים, ללא התכווצות, שנדבקים היטב ומחזירים לאלמנט את החוזק.

מתי זה הופך לחובה בטיחותית ולא רק לשיפור? ברגע שברזל הזיון חשוף וחלקי בטון נופלים מגובה. אלה מרכיבי הבטיחות של המבנה, והזנחתם מובילה בסופו של דבר להכרזה על מבנה מסוכן. פרטים על תהליך העבודה המלא אפשר למצוא בעמוד שיקום בטונים ואיטום.

מה ההבדל בין תיקון קוסמטי קל לבין שיקום בטון הנדסי

ההבדל הוא ההבדל בין להסתיר בעיה לבין לפתור אותה. מריחת שפכטל או צבע על גבי בטון מתפורר וברזל חלוד לא עוצרת את הקורוזיה – היא ממשיכה מתחת לצבע, והברזל ממשיך להתנפח. גרוע מכך, השכבה הקוסמטית מסתירה סכנה קונסטרוקטיבית חמורה מהעין, כך שאיש לא יודע כמה המצב חמור עד שחלק גדול נופל.

שיקום אמיתי דורש חומרי שיקום צמנטיים ייעודיים ועמידים בעלי תו תקן, ולא תערובת מלט פשוטה שקונים בחנות. חומרים אלה תוכננו במיוחד להידבקות, לעמידות בפני מים ולמניעת סדיקה חוזרת. זו בדיוק ההשקעה שמבדילה בין עבודה שמחזיקה שנים לבין עבודה שתחזור לרדוף אתכם בחורף הבא.

מה כולל שיפוץ מעטפת בניין וכיצד משפרים את איטום המבנה

שיקום מעטפת מתחיל בהכנה, וההכנה קובעת את איכות התוצאה. השלב הראשון הוא שטיפה בלחץ מים גבוה שמסירה פיח, לכלוך, אצות וחלקים רופפים מהחזית. אי אפשר לאטום או לצבוע על משטח מלוכלך – שום חומר לא יידבק כמו שצריך.

אחרי הניקוי מגיע הטיפול בסדקים, וכאן חשוב להתאים את הפתרון לסוג הסדק. סדקים נימיים, סדקים דינמיים שזזים עם המבנה, וסדקים יציבים – כל אחד דורש טיפול אחר. סדקים דינמיים למשל מטופלים במסטיקים פוליאוריטניים גמישים שמאפשרים תנועה בלי להיסדק מחדש. לאחר מכן מבצעים את עבודות איטום קירות חיצוניים ואיטום גגות, לרוב ביריעות ביטומניות או במערכות איטום ייעודיות, כדי לחסום כל נתיב של חדירת מים.

לאיטום נכון יש גם ערך אנרגטי. מעטפת אטומה מונעת חדירת אוויר ומים, ובכך חוסכת אנרגיה בחימום ובקירור של הבניין. מחקרים של המכון הלאומי לתקנים וטכנולוגיה בנושא חדירת אוויר מראים כיצד נזילות אוויר דרך המעטפת נושאת עמה חום ולחות ומגבירה את הסיכון להתעבות ולכשלים בחזית. איטום נכון של המעטפת אינו רק עניין של יופי – הוא חוסך עלויות אחזקה לאורך זמן.

כמה עולה שיפוץ בניין מגורים ומהם הגורמים המשפיעים על העלויות

אין מחיר אחד לשיפוץ בניין, וכל מי שנוקב במספר לפני שראה את הבניין פשוט לא רציני. התמחור נקבע לפי שורה של גורמים אמיתיים בשטח.

הגורם הראשון הוא שטח המעטפת במטרים רבועים ומספר הקומות – ככל שהבניין גדול וגבוה יותר, יש יותר שטח לטפל בו. הגורם השני הוא מורכבות הגישה. עבודה מפיגום קבוע, פיגום תלוי או סנפלינג משפיעה משמעותית על העלות ועל לוח הזמנים. הגורם השלישי הוא מצב הבטונים הקיים – בניין עם קורוזיה נרחבת דורש הרבה יותר חציבה ושיקום מבניין ששמור יחסית. הגורם הרביעי הוא סוג הגמר המבוקש, בין אם צבע חיצוני גמיש, שליכט אקרילי צבעוני, סופר קריל או שיקום אריחי חיפוי.

העיקרון החשוב כאן הוא שקיפות תקציבית מלאה מול כלל בעלי הדירות. כשכולם רואים בדיוק על מה משלמים ולמה, קל יותר לקבל החלטות ולמנוע חשדות. שווה לזכור שהמחיר הזול ביותר כמעט תמיד יקר יותר בטווח הארוך – שיפוץ שנעשה בחומרים נחותים יחזור לדרוש טיפול תוך שנים ספורות. ערך, אחריות ואיכות לאורך זמן חשובים יותר מהצעה זולה שמתפרקת מהר.

אילו סעיפים חייבים להופיע בהצעת המחיר של קבלן שיפוץ בניינים

הצעת מחיר רצינית של קבלן שיפוץ בניינים היא מסמך מפורט, לא שורה אחת עם סכום. היא חייבת לכלול מפרט טכני מפורט לכל שלב, כך שתדעו בדיוק מה נכלל ומה לא. היא חייבת לנקוב בסוגי החומרים, כולל שמות מותגים ידועים ותקנים – זה מה שמאפשר לכם להשוות תפוחים לתפוחים בין הצעות שונות.

מעבר לכך, ההצעה צריכה להגדיר לוחות זמנים ברורים לאבני דרך, פריסת תשלומים שמותנית בהתקדמות העבודה בפועל, הגדרה מדויקת של האחריות על העבודות, וכיסויים ביטוחיים מתאימים – צד שלישי, חבות מעבידים וביטוח קבלני. הצעה שחסרים בה הסעיפים האלה היא נורת אזהרה, גם אם המחיר בה נראה מפתה.

משך הזמן המשוער של פרויקט שיפוץ וכיצד מונעים עיכובים מיותרים

ועד בית שרוצה לתכנן נכון חייב להבין את סדר הגודל של הזמן. פרויקט שיפוץ מעטפת של בניין מגורים סטנדרטי נמשך בדרך כלל בין שלושה לשישה חודשים, בהתאם למורכבות העבודה, לגודל הבניין ולמצב הבטונים. בניין שדורש שיקום קונסטרוקטיבי נרחב ייקח יותר זמן מבניין שצריך בעיקר איטום וצבע.

העיכובים הנפוצים ניתנים ברובם לצפייה מראש. בשלב החשיפה מתגלים לעיתים ליקויים סמויים – קורוזיה עמוקה יותר ממה שנראה על פני השטח – שדורשים עבודה נוספת. מזג האוויר הוא גורם משמעותי, כי גשם מונע עבודות איטום וצביעה. עיכובים בתשלומים מצד הדיירים עוצרים את הקצב, וכך גם שינויים במפרט תוך כדי תנועה.

הדרך למנוע את רוב העיכובים היא לוח זמנים מוגדר מראש, לוח גאנט מסודר שמהווה חלק בלתי נפרד מההסכם הכתוב. כשלכל שלב יש תאריך יעד ותנאי מעבר לשלב הבא, קל יותר לזהות סטיות מוקדם ולתקן אותן.

איך מבצעים פרויקט שיקום בניין מאוכלס עם מינימום הפרעה לשגרת החיים

איך מבצעים פרויקט שיקום בניין מאוכלס עם מינימום הפרעה לשגרת החיים

הדיירים ממשיכים לחיות בבניין גם כשהוא בשיפוץ, וזה האתגר האמיתי בפרויקט מאוכלס. עבודה מקצועית מתחשבת בשגרת היומיום של האנשים.

מתחילים בקביעת שעות עבודה מוגדרות לעבודות הרועשות, בהתאם לחוקי העזר העירוניים, כך שאף אחד לא מתעורר לרעש קודח בשבע בבוקר בשבת. פורסים רשתות מגן על גבי הפיגומים כדי למנוע התפזרות אבק ופסולת אל המרפסות והחלונות. מקפידים על ניקיון יומי של אזורי המעבר, הלובי וחדר המדרגות, כי דיירים צריכים להיכנס ולצאת בבטחה ובנקיון.

מעל הכל, תקשורת. עדכון שוטף של הדיירים לגבי שלבי הביצוע – מתי סוגרים חלונות בגלל שטיפה בלחץ, מתי צובעים חזית מסוימת, מתי הפיגום עובר לצד אחר – מונע מתח ותלונות. כשאנשים יודעים מה קורה ולמה, הם משתפים פעולה. הנחיות רשמיות בנושא הגנה על דיירים במהלך עבודות שכרוכות בהסרת צבע ישן, במיוחד במבנים ותיקים, מפורטות בתוכנית EPA לעבודות שיפוץ בטוחות שמדגישה חשיבות בקרת אבק ובטיחות הדיירים.

ועד הבית שלכם מתלבט בין תיקון נקודתי לפרויקט מקיף? אפשר לקבל בדיקה הנדסית ראשונית ולהבין בדיוק מה מצב המעטפת לפני שמחליטים.

לתיאום בדיקה הנדסית

הקריטריונים לבחירת חברה לשיפוץ בניינים מנוסה ואמינה

בחירת הקבלן היא ההחלטה החשובה ביותר שהוועד יקבל, וכדאי לגשת אליה בשיטתיות. הדבר הראשון לבדוק הוא רישום בפנקס הקבלנים עם סיווג מתאים לעבודות הנדסיות ושיפוצים. קבלן רשום הוא קבלן שעומד מאחורי סטנדרט מקצועי ומחויב לתקנים.

הדבר השני הוא הוכחות מהשטח. בקשו לראות פרויקטים קודמים במו עיניכם וקבלו המלצות ישירות מוועדי בתים אחרים שביצעו עבודות דומות לאחרונה. ועד שכבר עבר את התהליך יספר לכם דברים שאף פרוספקט לא יגלה. הדבר השלישי הוא יציבות פיננסית ויכולת ניהול פרויקטים מורכבים במבנה מאוכלס – חברה שקורסת באמצע הדרך משאירה אתכם עם פיגום ובלי גמר.

כאן בדיוק נכנס היתרון של עבודה מול חברה לשיפוץ בניינים מסודרת שנותנת פתרון הנדסי מקיף תחת קורת גג אחת. במקום לתאם בין קבלן בטון, קבלן איטום וצבעי, יש גורם אחד שאחראי על הכל, מלווה מהבדיקה ההנדסית ועד המסירה, ועובד לפי תקן עם אחריות לטווח ארוך. זו ההגדרה של כדור שני של קבלנים – ניסיון של עשרות שנים שמתורגם לביטחון עבורכם.

מה בודקים למה זה חשוב נורת אזהרה
רישום בפנקס הקבלנים מבטיח סיווג וסטנדרט מקצועי קבלן ללא רישום או סיווג מתאים
המלצות מוועדי בתים הוכחה אמיתית מהשטח אין פרויקטים להתרשם מהם
מפרט וחומרים בהצעה מאפשר השוואה הוגנת הצעה כללית בלי פירוט
ביטוחים ואחריות מגן על הדיירים מנזקים אין כיסוי ביטוחי או תעודת אחריות
יציבות פיננסית מבטיח סיום הפרויקט לחץ למקדמות גבוהות מראש

אילו שאלות מפתח חובה לשאול את הקבלן לפני חתימה על חוזה העבודה

לפני שאתם חותמים, כמה שאלות ישירות יחסכו לכם הרבה כאב ראש. האם מנהל עבודה נוכח באתר מדי יום, או שהצוות עובד ללא פיקוח צמוד? באילו חומרי גלם נעשה שימוש, והאם יש להם תו תקן ישראלי? היכן בוצעו פרויקטים דומים באזור שאפשר לגשת ולראות בעיניים? וכיצד מבוטחים הדיירים ועוברי האורח מפני נזקים במהלך העבודות בגובה? קבלן רציני יענה על השאלות האלה בביטחון ובשקיפות, בלי להתחמק.

היבטים משפטיים ורגולטוריים: חלוקת עלויות והתמודדות עם דיירים סרבנים

הצד המשפטי של שיפוץ בניין משותף מבלבל הרבה ועדים, אבל העקרונות ברורים. הרוב הדרוש לקבלת החלטה תלוי בסוג העבודה. שיפוצים שמטרתם שמירה על הקיים ועל הבטיחות – כמו שיקום בטונים או איטום – דורשים רוב פשוט יותר להשגה, כי מדובר בחובה של שמירה על המבנה. לעומת זאת, שיפוצים שמטרתם שדרוג אסתטי בלבד דורשים לרוב הסכמה רחבה יותר.

דיירים סרבנים הם אתגר מוכר. כשמדובר בעבודה בטיחותית הכרחית, יש דרכים חוקיות ונעימות להתמודד. מתחילים בגישור ובשיחה, מסבירים שהבטיחות היא אינטרס משותף, ורק במקרים קיצוניים פונים למפקח על רישום המקרקעין שמוסמך לחייב השתתפות. חלוקת הנטל הכספי בין הדיירים נעשית בדרך כלל לפי שטח רצפת הדירות, אלא אם נקבע אחרת בתקנון הבית המשותף.

מצב הבניין קשור גם ליכולת של דיירים למכור או למחזר משכנתא. תחזוקה נדחית וליקויים קריטיים שנוגעים לבטיחות ולשלמות המבנה משפיעים על שווי הנכס, כפי שמדגישות הנחיות בנושא סטנדרטים לפרויקטים משותפים. במילים אחרות, לתקן נכון בזמן זה גם אינטרס כלכלי ישיר של כל בעל דירה.

מתי המבנה מוגדר כ"מבנה מסוכן" וכיצד מוסר הצו

צו מבנה מסוכן הוא הגדרה רשמית מטעם מהנדס הרשות המקומית, הקובעת שהמבנה או חלקים ממנו – מרפסות, טיח חיצוני, עמודי תמך – מהווים סכנה מיידית לציבור או לדיירים. קבלת מכתב כזה מהעירייה היא רגע מלחיץ, אבל יש תהליך מסודר להסרתו.

השלב הראשון הוא גידור זמני של האזורים המסוכנים כדי למנוע פגיעה בנפש – זו פעולה דחופה שנעשית מיד. אחר כך מבצעים את עבודות השיקום הקונסטרוקטיביות בהתאם להנחיות מהנדס, בין אם מדובר בשיקום בטונים, חיזוק עמודים או טיפול במרפסות. בסיום העבודות מקבלים אישור הנדסי מוסמך המעיד על ביצוע תקין, ומגישים אותו למחלקה הרלוונטית בעירייה. רק אז הצו מוסר באופן סופי.

התהליך הזה דורש היכרות עם הפרוצדורה מול הרשויות ועם הדרישות ההנדסיות, מרגע קבלת המכתב הרשמי ועד ביטול המעמד המסוכן. פירוט מלא של הליווי בכל השלבים אפשר למצוא בעמוד הסרת צו מבנה מסוכן. חשוב לא לגרור את התהליך – ככל שממתינים יותר, הסכנה גדלה והעלות עולה.

שלב מה קורה בו מי אחראי
קבלת הצו הודעה רשמית מהעירייה מהנדס הרשות
גידור זמני מניעת סכנה מיידית לציבור הקבלן המבצע
בדיקה הנדסית אבחון היקף הליקויים מהנדס מוסמך
ביצוע השיקום עבודות קונסטרוקטיביות לפי מפרט הקבלן המבצע
אישור והסרה הגשת אישור הנדסי לעירייה מהנדס והוועד

החשיבות של בקרה מקצועית, פיקוח הנדסי ואחריות לטווח ארוך

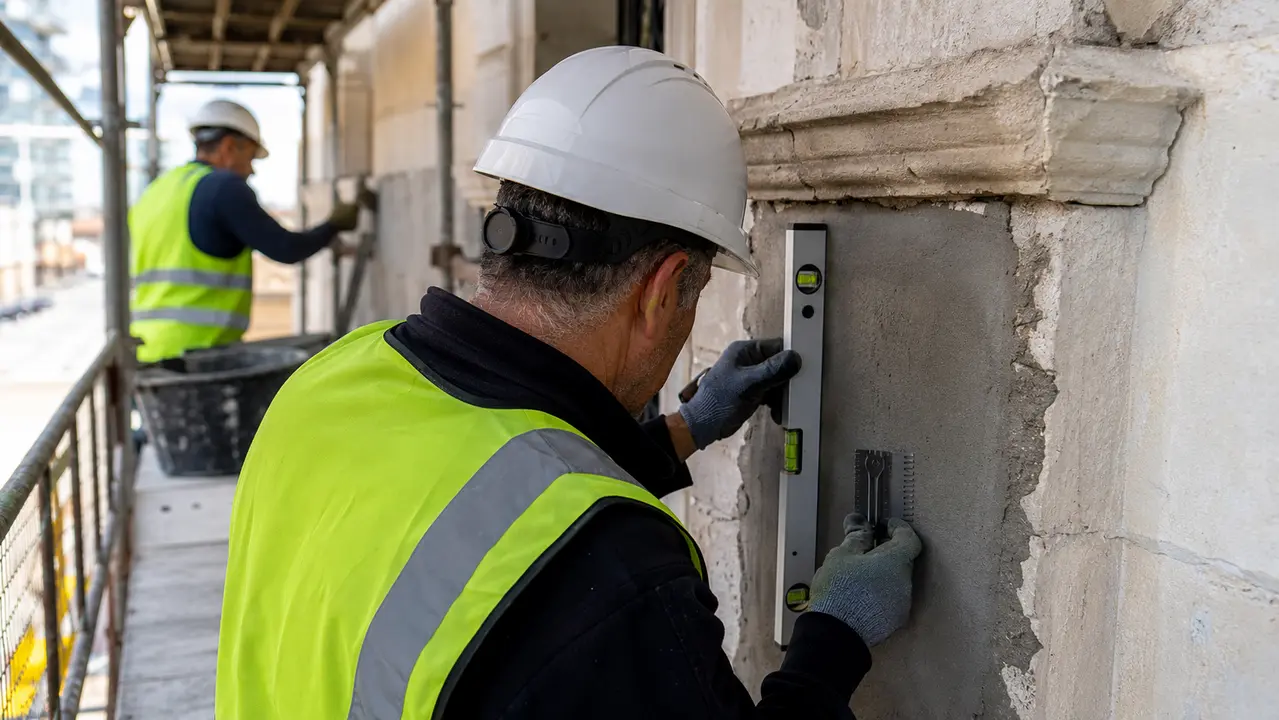

החשיבות של בקרה מקצועית, פיקוח הנדסי ואחריות לטווח ארוך

גם כשבוחרים קבלן טוב, פיקוח ניטרלי מוסיף שכבת ביטחון. מומלץ לוועד הבית לשקול שכירת מפקח בנייה מטעמו, שיעקוב אחר איכות העבודה ואבני הדרך ההנדסיות ויוודא שהמפרט מבוצע כלשונו. מפקח מקצועי מזהה בעיות בזמן אמת וחוסך התלבטויות בהמשך.

נושא האחריות הוא מה שמבדיל בין עבודה שמסתיימת ביום שהפיגום יורד לבין עבודה שעומדת מאחורי עצמה. הבינו מראש מהי תקופת הבדק והאחריות הניתנת על עבודות האיטום, הצבע ושיקום קירות החוץ. הקפידו לקבל תעודת אחריות חתומה ומפורטת מהקבלן המבצע עם סיום הפרויקט, לאחר שבוצעו שטיפה, ניקיון ומסירה מסודרת. תעודה כזו היא ההבטחה שבר בנייה עומדת מאחורי העבודה שלה לטווח ארוך, ללא פשרות.

הדרך לשיפוץ מושלם ולשקט נפשי

פרויקט שיפוץ בניין מוצלח לא קורה במקרה. הוא מתחיל באבחון מדויק של מצב המבנה, ממשיך בתכנון תקציבי מאוזן ושקוף, נשען על שיתוף פעולה עם הדיירים, ומסתיים בבחירה נכונה של בעל מקצוע רשום ומנוסה שעומד מאחורי העבודה שלו.

הבניין שאתם גרים בו או מנהלים מדבר אליכם. הסדק בחזית, האריח שנפל, הכתם בתקרה – כל אלה בקשות לטיפול לפני שהבעיה נעשית גדולה ויקרה. תיקון נכון בזמן חוסך פרויקט ענק בהמשך, וזו ההשקעה החכמה ביותר בבטיחות הדיירים ובערך הנכס.

אם אתם עומדים לפני החלטה, הצעד הראשון הוא פשוט – שיחת ייעוץ הנדסית ראשונית ובדיקה של חזיתות המבנה. בר בנייה מלווה ועדי בתים לאורך כל הדרך, מהבדיקה ההנדסית ועד הגמר, תחת קורת גג אחת ועם אחריות לטווח ארוך. כי בסוף, בנייה זו מערכת יחסים, ואנחנו עובדים עם נשמה.

שאלות נפוצות
כמה זמן לוקח לקבל אישור להסרת צו מבנה מסוכן

משך התהליך תלוי בהיקף הליקויים ובזמינות אישור הנדסי מוסמך. אחרי שהעבודות מסתיימות והמהנדס מאשר את הביצוע, ההגשה לעירייה היא שלב פרוצדורלי, אך העיכוב העיקרי הוא בזמן שלוקח לבצע את השיקום עצמו כראוי, ולא לקצר תהליכים כדי לחסוך זמן.

האם אפשר לגור בבניין בזמן השיפוץ

כן, ברוב המקרים הדיירים ממשיכים לגור בבניין לאורך כל הפרויקט. עבודה מקצועית כוללת שעות עבודה מוגדרות, רשתות הגנה על הפיגומים, ניקיון יומי של אזורי המעבר ועדכון שוטף של הדיירים לגבי כל שלב, כדי לצמצם את ההפרעה לשגרת החיים.

מי משלם על השיפוץ, והאם כל הדיירים משתתפים באופן שווה

חלוקת ההוצאה בין בעלי הדירות נעשית בדרך כלל לפי שטח רצפת כל דירה, אלא אם תקנון הבית המשותף קובע חלוקה אחרת. עבודות בטיחותיות הכרחיות מחייבות רוב פשוט יותר להשגה, בעוד שדרוגים אסתטיים בלבד דורשים לרוב הסכמה רחבה יותר בין הדיירים.

מה כוללת האחריות שניתנת בסיום העבודה

קבלן רציני מוסר תעודת אחריות חתומה ומפורטת שמגדירה את תקופת הבדק על עבודות האיטום, הצבע ושיקום קירות החוץ. חשוב לוודא שהתעודה ניתנת בכתב ולא רק בהבטחה בעל פה, ושהיא מתייחסת בנפרד לכל סוג עבודה שבוצע.

איך יודעים אם באמת צריך שיקום בטונים או שמדובר רק בבעיה קוסמטית

הסימן המבחין הוא מצב ברזל הזיון. אם רואים חשיפה של ברזל חלוד או נשירת חלקי בטון, מדובר בבעיה קונסטרוקטיבית שדורשת שיקום הנדסי אמיתי ולא סתם צבע חדש. בדיקה הנדסית מקצועית היא הדרך היחידה לדעת בוודאות מה מצב הבטון מתחת לפני השטח.

רוצים לדעת מה מצב המעטפת של הבניין שלכם ומה נדרש כדי לטפל בו נכון? צוות בר בנייה זמין לשיחה, לבדיקה בשטח ולליווי מלא תחת קורת גג אחת.

לשיחה בוואטסאפ עם הצוות

על הכותב

צוות בר בנייה. חברת בר בנייה ושיפוצים מתמחה בביצוע פרויקטים הנדסיים מורכבים, שיקום בטונים ומבנים, והסרת צווי מבנה מסוכן. כדור שני של קבלנים עם מעל 30 שנות ניסיון, אנו מחויבים לסטנדרט עבודה בלתי מתפשר, בטיחות קפדנית, עמידה בלוחות זמנים ואחריות לטווח ארוך – שירות מקצועי למגזר הפרטי והמוסדי כאחד, תחת קורת גג אחת.
