עיבוי עמודים בבניין: שיטות ביצוע, שלבי עבודה ועלויות

עיבוי עמודים בבניין

אחת השאלות הנפוצות שאנחנו שומעים מוועדי בתים היא אם העמוד ההוא בחניה באמת מסוכן, או שמדובר רק בקלקול טיח. התשובה לא תמיד נעימה. כשמהנדס קונסטרוקטור בודק עמוד ומגלה ירידה משמעותית בכושר הנשיאה, הוא לא מדבר על טיח אלא על השלד שמחזיק את כל הבניין. שם נכנס לתמונה עיבוי עמודים. במאמר הזה נסביר בשפה ברורה מה זה עיבוי עמודים בבניין, מתי הוא נדרש, איך הוא מתבצע, מה משפיע על העלות ועל לוחות הזמנים, ומה ההבדל בינו לבין תיקון נקודתי של בטון. אחרי קריאה של כמה דקות תדעו בדיוק מה לשאול קבלן ומהנדס לפני שחותמים על פרויקט כזה.

זמן קריאה: 5 דקות

עיקרי הדברים

  • עיבוי עמודים הוא חיזוק קונסטרוקטיבי מלא, ולא תיקון בטון נקודתי, והוא מחייב תכנון וליווי של מהנדס קונסטרוקטור
  • ברזל חשוף, התפוררות בטון וסדקים אלכסוניים הם סימני אזהרה שמחייבים בדיקה מיידית
  • אי אפשר לתת מחיר אמין בלי תוכנית של מהנדס, כי עובי העיבוי והיקף השיקום משתנים מעמוד לעמוד
  • שילוב עיבוי עמודים עם איטום ושיקום חזית באותו פרויקט חוסך פירוקים כפולים והקמת פיגומים פעמיים
תוכן עניינים
  1. מהו עיבוי עמודים בבניין ולמה מבצעים אותו?
  2. מתי צריך לבצע עיבוי עמוד בטון ולא מספיק להסתפק בתיקון נקודתי?
  3. איך מזהים סימני אזהרה בעמודים שמצביעים על בעיה מבנית?
  4. האם עיבוי עמודים בבניין דורש מהנדס קונסטרוקטור?
  5. האם עיבוי עמודים דורש היתר בנייה או אישורים?
  6. איך מתבצע תהליך עיבוי עמודים בבניין בפועל?
  7. מה זה הגדלת חתך עמוד ומה הקשר לעיבוי עמוד בטון?
  8. כמה עולה עיבוי עמודים בבניין ומה משפיע על המחיר?
  9. כמה זמן לוקח עיבוי עמודים בבניין מאוכלס?
  10. האם אפשר לבצע עיבוי עמודים בלי לפנות דיירים?
  11. מהו חיזוק בסיבי פחמן לעמודים ומתי הוא עדיף על עיבוי בטון?
  12. מהו חיזוק עמודים באמצעות פלדה ומתי בוחרים בו?
  13. האם עיבוי עמודים מתאים גם לחיזוק מפני רעידות אדמה?
  14. מה הסיכונים בעיבוי עמודים שבוצע לא נכון?
  15. איך מוודאים שהבטון החדש נתפס לעמוד הישן?
  16. מה כוללת בקרת איכות בעיבוי עמודים?
  17. האם אפשר לשלב עיבוי עמודים עם שיקום חזית או איטום?
  18. מה עושים אם יש סדקים אלכסוניים בעמוד?
  19. לפני שמתחילים – מה חשוב לזכור בפרויקט עיבוי עמודים

מהו עיבוי עמודים בבניין ולמה מבצעים אותו?

עיבוי עמודים בבניין הוא פעולת חיזוק קונסטרוקטיבית שבה מוסיפים שכבת בטון מזוין סביב עמוד קיים, כדי להגדיל את חתך העמוד ואת כושר הנשיאה שלו. בעגה המקצועית קוראים לזה ג'קטינג, מילולית "ז'קט" של בטון שעוטף את העמוד מכל הכיוונים. חיזוק עמודים בבניין בשיטה הזו נועד לטפל בעמודים שנחלשו, בין אם בגלל קורוזיה בזיון שאכלה את הברזל, התפוררות בטון, פגיעה פיזית, שינוי בעומסים או תוספות בנייה שהעמוד לא תוכנן לשאת.

התהליך עצמו משלב בדרך כלל שלושה רכיבים. קודם כל מטפלים בברזל הקיים ובבטון הפגום, אחר כך מוסיפים זיון חדש סביב העמוד, ולבסוף מבצעים יציקה היקפית של בטון חדש שעוטף את הכל. כך העמוד המקורי והעיבוי החדש נושאים יחד את העומסים.

חשוב להבדיל בין חיזוק מלא לבין שיקום מקומי. כשהעמוד זקוק לתיקון נקודתי של בטון פגום ולא לשדרוג של כושר הנשיאה, אפשר לקרוא על תיקון עמודי בטון כדי להבין מתי מדובר בהתערבות מצומצמת. העיבוי, לעומת זאת, הוא כבר עניין קונסטרוקטיבי מלא.

גם בעולם המקצועי קיימים תקנים בינלאומיים שמסדירים הערכה ושיקום של מבני בטון קיימים, למשל תקן ACI 562 של מכון הבטון האמריקאי, שקובע דרישות להערכת מבנה קיים ולשיקומו (מקור ACI 562). קבלן שעובד לפי תקנים ולא "על הרגל" הוא ההבדל בין חיזוק אמיתי לחיזוק על הנייר.

מתי צריך לבצע עיבוי עמוד בטון ולא מספיק להסתפק בתיקון נקודתי?

עיבוי עמוד בטון נדרש כשיש ירידה משמעותית בחתך הבטון או בזיון, או כשקיים חשד אמיתי ליכולת הנשיאה של העמוד. במצבים כאלה טיח ומריחת טיט לא פותרים כלום, ותיקון קוסמטי רק מסתיר את הבעיה. ההחלטה על חיזוק מלא מתקבלת על סמך תכנון של מהנדס, לא על סמך מה שנראה לעין.

יש כמה מצבים שבהם התשובה כמעט תמיד תהיה עיבוי ולא תיקון מקומי. ברזל חשוף וחלוד בהיקף משמעותי סביב העמוד. התפוררות בטון שמגיעה עמוק מעבר לשכבת הכיסוי. סדקים אלכסוניים או סדקי גזירה בגוף העמוד. שינוי שימוש בבניין, כמו חניה שהופכת למחסן כבד או תוספת קומות שמעמיסה על השלד. וגם פגיעה חוזרת מרטיבות שגורמת להתדרדרות מתמשכת של הבטון והזיון.

מה ההבדל בין שיקום בטון לבין חיזוק קונסטרוקטיבי?

שיקום בטון עוצר התדרדרות ומשקם את שכבת הכיסוי. הוא מטפל בסימפטום, נניח ברזל חלוד שנחשף, ומחזיר את העמוד למצב שבו הוא היה אמור להיות. חיזוק קונסטרוקטיבי לעומתו משנה את יכולת הנשיאה של העמוד, מעלה אותה מעבר למה שהיה, ומחייב חישוב הנדסי מלא של עומסים, זיון וחיבורים. ההבחנה הזו קריטית, כי מי שמבצע תיקון מקומי בעמוד שצריך עיבוי משאיר את הבניין עם בעיה מבנית שרק קיבלה מעטפת חדשה. ההחלטה מתקבלת אך ורק על ידי קונסטרוקטור אחרי בדיקה של ממש.

איך מזהים סימני אזהרה בעמודים שמצביעים על בעיה מבנית?

דיירים וועדי בית יכולים לזהות לבד חלק ניכר מהסימנים, בלי השכלה הנדסית. סדק אלכסוני בעמוד הוא דגל אדום מיידי, כי הוא עשוי להעיד על כשל גזירה או על בעיה ביסודות. ברזל חשוף או חלוד שנראה מבעד לבטון אומר ששכבת הכיסוי כבר לא מגינה. נפיחויות ובליטות בגוף העמוד מעידות על לחץ פנימי שנוצר מקורוזיה שמתרחבת בתוך הבטון. כתמי רטיבות חוזרים סביב עמודים מאיצים את הקורוזיה גם אם הם לא נראים דרמטיים. ובטון שמתקלף או מתפורר במגע יד הוא סימן שכבר אי אפשר להתעלם ממנו.

חשוב לשמור פרופורציות. סדק אנכי דק בטיח לא תמיד מסוכן, ולא כל פגם אסתטי מסתיר בעיה בשלד. אבל סדק אלכסוני בעמוד בטון הוא אינדיקציה לכשל מבני, והוא מחייב בדיקה של קונסטרוקטור בלי דיחוי.

מה נחשב דחוף ומה יכול להמתין לבדיקה מתוכננת?

ברזל חשוף, התפוררות בטון וסדקי גזירה הם דחופים, ומזמינים קונסטרוקטור באופן מיידי. פגמי טיח שטחיים בלי אינדיקציה לבעיה בשלד יכולים לחכות לבדיקה מתוכננת של הבניין. ההמלצה שלנו כקבלן שיקום היא לא להמר עם סימנים מבניים. התדרדרות של עמוד יכולה להיות מהירה, ומה שהיום עולה כתיקון מקומי עלול להפוך בעוד שנתיים לפרויקט חיזוק מלא עם פינוי חלקי של החניה ותמיכות זמניות.

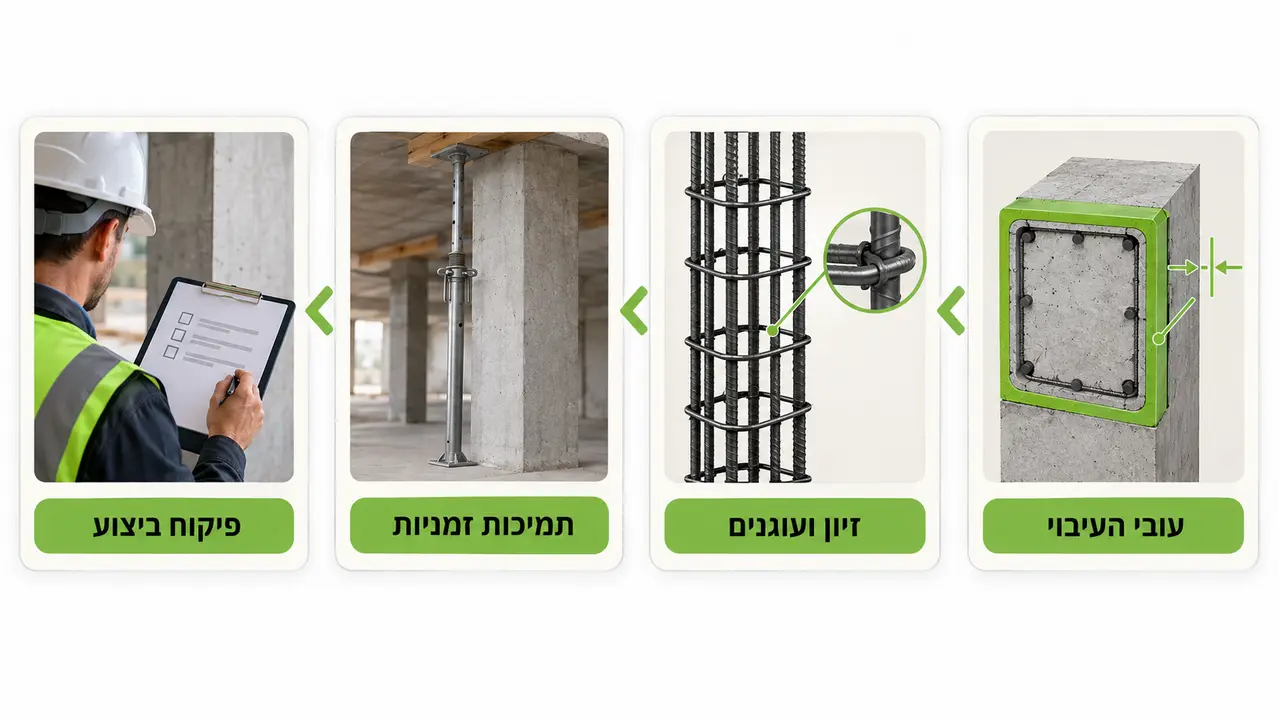

האם עיבוי עמודים בבניין דורש מהנדס קונסטרוקטור?

האם עיבוי עמודים בבניין דורש מהנדס קונסטרוקטור?

כן, ובלי להתפשר. עיבוי עמודים בבניין הוא פעולה קונסטרוקטיבית שמחייבת תכנון וליווי של מהנדס קונסטרוקטור לכל אורך הדרך, כולל מפרט טכני, פרטי חיבור ופיקוח ביצוע. המהנדס הוא זה שקובע את עובי העיבוי, את סוג הזיון וכמותו, את העוגנים ואת אופן הקישור לעמוד הקיים. הוא קובע את סדר הביצוע ואת הדרישות לתמיכות זמניות בזמן העבודה, והוא זה שמאשר את תוצאות בדיקות האיכות בסופה.

בלי תכנון הנדסי קיים סיכון אמיתי ל"חיזוק שלא עובד". עיבוי שלא תוכנן נכון עשוי שלא לתרום כלום בפועל, וגרוע מזה, חיבור לקוי בין הבטון הישן לחדש יוצר נקודת חולשה חדשה בדיוק במקום שבו רצינו לחזק. ראינו בשטח עבודות עיבוי שנראו מצוין מבחוץ והתגלו כמנותקות מהעמוד, כלומר כמעט חסרות תועלת קונסטרוקטיבית.

האם עיבוי עמודים דורש היתר בנייה או אישורים?

לפעמים כן. התשובה תלויה בהיקף ההתערבות, בשאלה אם משתנה גיאומטריה או שטחים, בדרישות הרשות המקומית ובתכולת התכנון ההנדסי. עיבוי של עמוד בודד בתוך החניה שונה מפרויקט חיזוק נרחב של שלד שלם. ההמלצה שלנו היא לבדוק מול הרשות המקומית אם נדרש היתר או שקיים פטור, בהתאם להיקף העבודה המתוכנן.

בבניין משותף נדרש תיאום עם ועד הבית, ולעיתים גם הסכמת דיירים ברוב מסוים, כי השלד הוא רכוש משותף. ועדי בית שמתכננים פרויקט מסוג זה יכולים להיעזר במדריך ועד בית לשיפוץ בניין כדי להבין את שלבי התכנון והתיאום מול הדיירים. במרחבים ציבוריים כמו לובי או חניה יש משמעות גם לבטיחות הדיירים בזמן העבודה, לגידור ולשילוט ברור.

איך מתבצע תהליך עיבוי עמודים בבניין בפועל?

התהליך כולל אבחון ותכנון, הכנת שטח וחשיפת הבטון הפגום, הוספת זיון ועוגנים, הקמת תבניות ויציקה, ואשפרה עם בקרת איכות. מניסיוננו, איכות ההכנה והחיבור לעמוד הקיים קריטיות יותר מהיציקה עצמה. בטון מעולה שנשפך על מצע רופף ומאובק הוא בטון שנועד להינתק. בבניין מאוכלס עובדים בשלבים, כדי לשמור על מעברים בטוחים לדיירים לכל אורך הפרויקט.

שלב 1 – בדיקה ותכנון

הכל מתחיל בסקר מצב קיים. בדיקה ויזואלית של העמודים, מדידות, זיהוי הסיבות שהובילו לכשל, כי חיזוק בלי טיפול בסיבה הוא חיזוק זמני. אחר כך מחליט המהנדס על שיטת החיזוק המתאימה, בין אם עיבוי בטון, סיבי פחמן או פלדה, ומפיק תוכניות ומפרט טכני מפורט. רק על בסיס המסמכים האלה אפשר להתחיל לדבר על ביצוע ועל מחיר אמיתי.

שלב 2 – הכנה וטיפול בקורוזיה

כאן מסלקים בטון רופף ופגום עד שמגיעים לבטון תקין, גם אם זה כרוך בפירוק משמעותי. את הזיון החלוד מנקים ומטפלים, כי קורוזיה שנשארת מתחת לעיבוי ממשיכה לעבוד בשקט ולהרוס את העמוד מבפנים. אחרי הניקוי מורחים שכבות הגנה לפי מפרט המהנדס. זה השלב שבו קבלן מקצועי לא מקצר, גם כשהדיירים רוצים לראות תוצאות מהר.

שלב 3 – זיון, עוגנים ותבניות

מחברים את הזיון החדש לעמוד הקיים בקישור מכני או כימי, מתקינים חישוקים ורשת זיון חדשה, ומקימים תבניות תוך שמירה על כיסוי בטון מתאים. בשלב זה מתבצעת למעשה הגדלת חתך עמוד על ידי הוספת הזיון והתבנית החיצונית סביב העמוד המקורי. העוגנים הם אלו שמבטיחים שהחלק החדש והישן יתנהגו כגוף אחד.

שלב 4 – יציקה, אשפרה ובדיקות

את היציקה מבצעים בבטון בעל תכונות מתאימות, עם דגש על חוזק, כיווץ נמוך ועבידות טובה שמאפשרת לבטון להגיע לכל פינה בתבנית. ריטוט נאות מונע נקבוביות וכיסי אוויר. אחרי היציקה מגיעה אשפרה לפי דרישות התקן, ולבסוף בדיקות ודגימות לפי דרישת המהנדס והמפרט. רק כשהכל עובר בהצלחה, העמוד המעובה מוכן.

מה זה הגדלת חתך עמוד ומה הקשר לעיבוי עמוד בטון?

הגדלת חתך עמוד היא המטרה ההנדסית, ועיבוי עמוד בטון הוא אחת הדרכים המרכזיות להשיג אותה. הרעיון פשוט. שטח חתך גדול יותר של בטון מזוין מסוגל לשאת עומסים גדולים יותר, ולכן הוספת שכבה עבה סביב העמוד מעלה את כושר הנשיאה שלו. אבל יש כאן גם צד שני שכדאי להכיר. ההגדלה מוסיפה משקל עצמי ועומסים למערכת הכוללת, ליסודות ולקורות, ולכן ההחלטה חייבת להתבסס על חישוב הנדסי מלא של המבנה כולו ולא רק של העמוד הבודד.

לפעמים דווקא שיטה אחרת עדיפה. אם אין מקום להגדיל את החתך, בגלל מיקום העמוד צמוד לקיר או למעבר חניה, חיזוק בסיבי פחמן או בפלדה עשוי לתת מענה בלי לשנות את הגיאומטריה. הבחירה נעשית על ידי הקונסטרוקטור, מתוך הסתכלות על המבנה כולו.

פרמטר עיבוי בטון סיבי פחמן חיזוק בפלדה
תוספת נפח לעמוד משמעותית זניחה כמעט בינונית, תלוית פתרון
התאמה לפגיעה עמוקה בבטון גבוהה נמוכה, דורשת שיקום מוקדם בינונית
עבודה רטובה ויציקות כן לא לרוב לא
דורש הגנה מקורוזיה פחות לא כן, במיוחד בסביבה רטובה
מתי נבחר בדרך כלל ירידה משמעותית בחתך או בזיון אין מקום להגדלת חתך נדרש פתרון מהיר או חיצוני

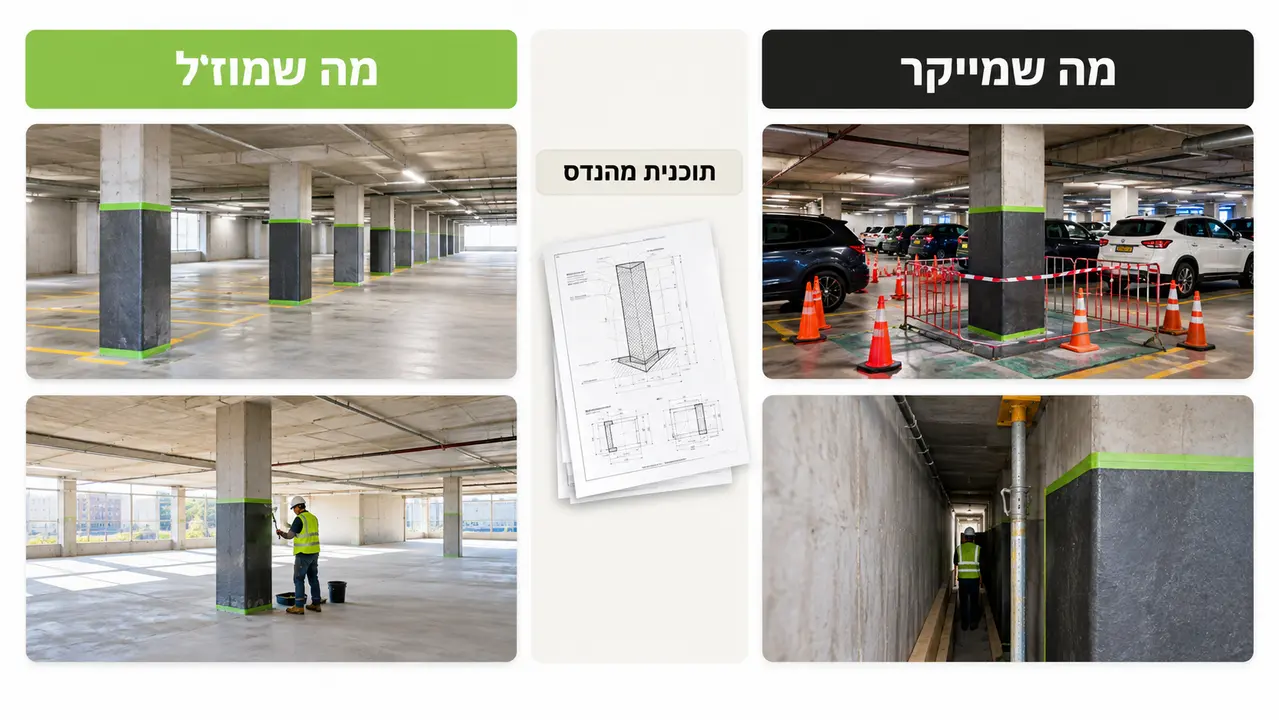

כמה עולה עיבוי עמודים בבניין ומה משפיע על המחיר?

כמה עולה עיבוי עמודים בבניין ומה משפיע על המחיר?

לא ניתן לתת מחיר קשיח לעיבוי עמודים בלי תוכנית של מהנדס, וכל מי שכן מציע מספר בשלב הזה עושה זאת בלי בסיס. העלות נקבעת בעיקר לפי תכנון המהנדס, מצב העמודים, הנגישות אליהם, כמות העמודים, היקף הפירוקים והשיקום הנלווה, ותנאי האתר בבניין מאוכלס. ההבדלים בין פרויקט אחד למשנהו יכולים להיות משמעותיים, גם בין שני בניינים דומים באותו רחוב.

מה שמייקר. עבודה בחניה פעילה או בבניין מאוכלס שמחייבת עבודה בשלבים. צורך בתמיכות זמניות. פירוק חיפויים, ריצוף או תשתיות סביב העמוד. גישה מוגבלת או עבודה בגובה. ועמודים רבים במצבים שונים שכל אחד מהם דורש תכנון נפרד. מה שמוזיל יחסית. ריכוז עמודים באותו אזור עם תכנון אחיד, גישה נוחה ופירוקים מינימליים, וחזרתיות בביצוע שמאפשרת לצוות לעבוד ביעילות אחרי העמוד הראשון.

למה אי אפשר לתת מחיר אמין בלי תוכנית קונסטרוקטור?

כי הפרמטרים שקובעים את עלות העבודה משתנים משמעותית מפרויקט לפרויקט. עובי העיבוי יכול להשתנות בין עמודים שונים באותו בניין, כמות הזיון והעוגנים תלויה בחישובים, והיקף השיקום של הבטון הפגום מתגלה במלואו רק אחרי הפירוק. הצעת מחיר ללא תוכנית הנדסית היא אינדיקציה לחוסר מקצועיות, או גרוע יותר, לכוונה להוסיף תוספות בהמשך. אנחנו מעדיפים לתת מחיר נכון פעם אחת מאשר מחיר נמוך שמתנפח.

כמה זמן לוקח עיבוי עמודים בבניין מאוכלס?

בדרך כלל מדובר בימים עד שבועות, תלוי במספר העמודים, בשלבי העבודה, בזמני האשפרה ובשאלה אם יש עבודות נלוות כמו שיקום בטון נוסף או איטום. עבודה בשלבים שמאפשרת לדיירים להמשיך לגור ולחנות בנוחות היא ברכה וגם מחיר, כי היא מאריכה את לוחות הזמנים בהשוואה לאתר ריק שבו עובדים על הכל במקביל.

התיאום עם הדיירים משפיע ישירות על קצב העבודה. חניות שצריך לפנות, מעברים בלובי, שעות עבודה מוסכמות שמותאמות לשגרת הבניין. ויש גם גורם שלא ניתן לקצר, וזו האשפרה. לבטון לוקח זמן להתקשות ולפתח חוזק, ולא משנה כמה לחוצים. קבלן שמבטיח לסיים מהר מדי כנראה מקצר במקום שאסור לקצר בו.

האם אפשר לבצע עיבוי עמודים בלי לפנות דיירים?

ברוב המקרים כן, אבל זה דורש ניהול אתר קפדני. גידור מסודר של אזורי העבודה, שמירה על מעברים בטוחים, עבודה בשעות מוסכמות ובקרת בטיחות שוטפת. בבניינים משותפים המטרה היא מינימום הפרעה, כי אנשים גרים שם. אבק, רעש, חסימת חניה וגישה ללובי הם הנקודות הרגישות שצריך לנהל אותן מראש, ולעיתים נדרש פתרון זמני לתמיכה או הסטה של תנועת הדיירים למסלול חלופי.

חלק בלתי נפרד מהעבודה במבנה מאוכלס הוא ניהול אבק ואיכות אוויר. גם בעולם קיימות הנחיות מסודרות לשמירה על איכות אוויר בעת שיפוצים (מקור EPA), ואנחנו מתייחסים אליהן ברצינות. כיסוי שטחים, בידוד אזורי פירוק וניקוי שוטף הם חלק מהעבודה, לא מחווה לדיירים. ההמלצה שלנו היא תיאום מראש ושקיפות מלאה לגבי לוחות זמנים, כי דייר שיודע מה צפוי הוא שותף ולא מתנגד.

מהו חיזוק בסיבי פחמן לעמודים ומתי הוא עדיף על עיבוי בטון?

חיזוק בסיבי פחמן, או FRP, הוא עטיפה או הדבקה של יריעות חזקות ודקות סביב העמוד, שמחזקות אותו בלי להגדיל כמעט את הנפח שלו. השיטה עדיפה כשאין מקום לעיבוי בטון, למשל עמוד צמוד לקיר או במעבר צר, או כשנדרשת התערבות מהירה ונקייה יותר בלי יציקות רטובות ותבניות.

היתרונות ברורים. תוספת עובי קטנה מאוד, פחות פירוקים, פחות משקל עצמי ואפשרוטה עבודה נקייה יחסית. אבל יש מגבלות. סיבי פחמן לא תמיד מתאימים כשיש פגיעה עמוקה בבטון או בזיון, כי הם מחזקים מבחוץ ולא ממלאים חומר שחסר, וכשנדרש שיקום מסיבי לפני החיזוק הכלכלה של השיטה משתנה. כמו תמיד, הבחירה בין השיטות נעשית על ידי הקונסטרוקטור.

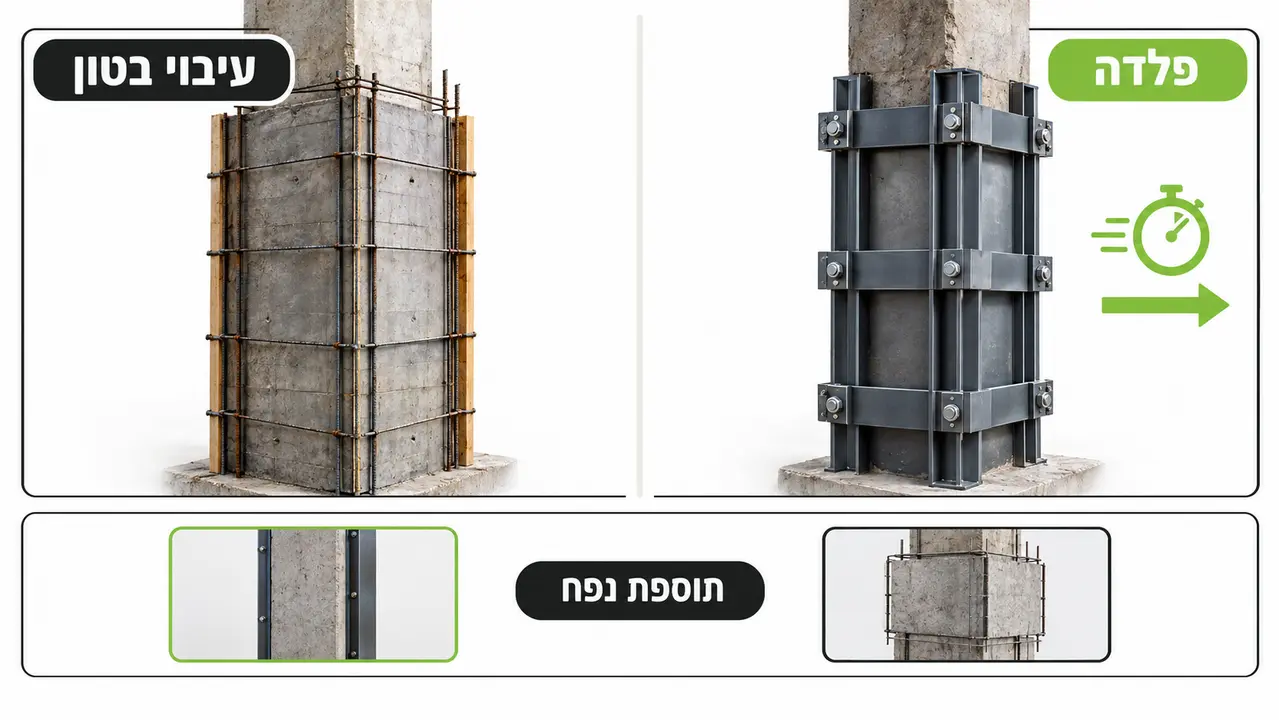

מהו חיזוק עמודים באמצעות פלדה ומתי בוחרים בו?

מהו חיזוק עמודים באמצעות פלדה ומתי בוחרים בו?

חיזוק פלדה עושה שימוש בפרופילים, לוחות או מסגרות פלדה שמתווספים לעמוד או סביבו כדי לשפר את כושר הנשיאה או הקשיחות שלו. בוחרים בו כשצריך חיזוק מהיר, כשנדרש פתרון חיצוני שלא תלוי ביציקה, או כשעיבוי בטון לא מתאים לתנאי האתר.

היתרונות כוללים מהירות ביצוע, פחות יציקות וגמישות עיצובית בפתרונות מותאמים. המגבלות נוגעות בעיקר לסביבה. פלדה דורשת הגנה מפני קורוזיה, לא תמיד מתאימה לסביבה רטובה כמו חניה תת קרקעית סבוכה ברטיבות, והיא גלויה לעין ועשויה להשפיע על מראה המרחב. גם כאן, ההחלטה נעשית על ידי המהנדס בלבד, אחרי הערכת המבנה.

האם עיבוי עמודים מתאים גם לחיזוק מפני רעידות אדמה?

כן. עיבוי עמודים יכול להיות חלק מתכנית חיזוק סייסמי של מבנה קיים, במיוחד כשמדובר בעמודים קריטיים שהשיפור של כושר הנשיאה והקשיחות שלהם משפיע על התנהגות הבניין כולו ברעידת אדמה. חיזוק סייסמי מחייב תכנון לפי תקן 413 הישראלי והערכה מסודרת של המבנה הקיים, כולל הבנה של נקודות החולשה שלו.

חשוב להבין שלא כל עמוד בבניין דורש עיבוי במסגרת חיזוק סייסמי. המהנדס מזהה את העמודים הקריטיים, אלו שכשל בהם יגרור כשל מתקדם, ומתכנן את ההתערבות בהתאם. פרויקטים של חיזוק מבנים מפני רעידות אדמה דורשים גישה מערכתית שמסתכלת על השלד כולו ולא על עמוד בודד, וכדאי להכיר את ההקשר הכולל לפני שמחליטים.

מה הסיכונים בעיבוי עמודים שבוצע לא נכון?

עיבוי שבוצע ללא תכנון או פיקוח הנדסי עלול ליצור חיזוק שלא עובד בפועל, לגרום לכשלי חיבור, ובמקרים קיצוניים אף להחמיר את מצב העמוד. הסיכון המרכזי הוא ניתוק בין הבטון החדש לישן, מצב שבו העיבוי פשוט "לא נושא" יחד עם העמוד ומבחינה הנדסית כמעט לא קיים. קורוזיה שממשיכה לעבוד מתחת לעיבוי בלי טיפול מקדים היא פצצת זמן, כי הבעיה מוסתרת ולכן מתגלה מאוחר. זיון לא מתאים או לא מחובר הופך את החיזוק לבלתי יעיל, וחיבור לקוי עלול ליצור נקודות חולשה חדשות במקום חיזוק.

הדרך היחידה להבטיח עיבוי אפקטיבי היא עבודה עם קבלן רשום ומהנדס מלווה לכל אורך הדרך. אנחנו עומדים מאחורי העבודה שלנו, וזה אפשרי רק כי אנחנו עובדים לפי תכנון, לפי תקן, ועם פיקוח של ממש.

איך מוודאים שהבטון החדש נתפס לעמוד הישן?

זו השאלה שמפרידה בין עיבוי אמיתי לעיבוי תפאורה. התשובה היא הכנה נכונה של פני השטח, שימוש בחומרי גשר קישור, עוגנים מכניים או כימיים, ובדיקות איכות אחרי היציקה. בפועל, מחשיפים פני שטח תקינים של הבטון הישן ולא חלקים רופפים, יוצרים חספוס מכאני לפי דרישת המפרט, מורחים חומר גשר קישור, ומחברים את הזיון החדש לעמוד הקיים באמצעות עוגנים שתוכננו לעומס הנדרש.

בסוף התהליך מגיעות הבדיקות. דגימות בטון לבדיקת חוזק, בדיקות אקוסטיות שמאתרות ניתוק וכיסי אוויר בין השכבות, ובדיקות מתיחה של עוגנים לפי דרישה. רק השילוב של הכל מבטיח שהחיזוק והעמוד המקורי יתנהגו כגוף אחד שנושא יחד.

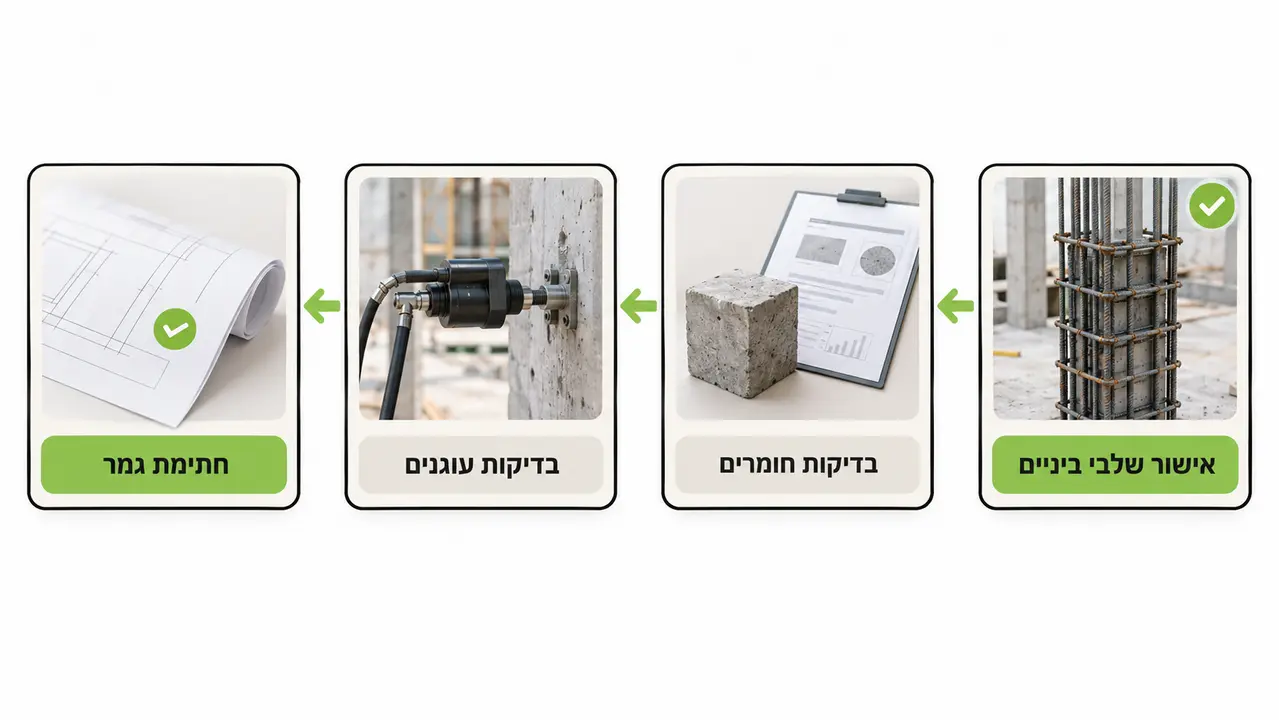

מה כוללת בקרת איכות בעיבוי עמודים?

מה כוללת בקרת איכות בעיבוי עמודים?

בקרת איכות היא לא מותרות אלא חלק בלתי נפרד מכל פרויקט חיזוק קונסטרוקטיבי. היא כוללת פיקוח הנדסי שוטף, בדיקות חומרים, בדיקות ביצוע ותיעוד שיטתי. המהנדס מאשר את שלבי הביניים, את ההכנה, את הזיון ואת הכל לפני היציקה, כי אחרי שהבטון נשפך אי אפשר לראות מה קורה בפנים. דגימות בטון נבדקות במעבדה, עוגנים עוברים בדיקות מתיחה, וכל שלב עבודה מתועד בצילומים.

בסוף הפרויקט חותם המהנדס על הגמר. המסמך הזה, יחד עם התיעוד המלא, הוא מה שמאפשר לכם כוועד בית או בעלי נכס לדעת שהחיזוק בוצע נכון, והוא גם הבסיס לאחריות לטווח ארוך. בלי בקרת איכות אין ערובה לכך שהחיזוק אכן עושה את העבודה שלו.

האם אפשר לשלב עיבוי עמודים עם שיקום חזית או איטום?

לא רק שאפשר, אלא שלרוב גם כדאי. במקרים רבים עיבוי עמודים משולב בפרויקט רחב יותר של שיקום מעטפת, איטום או חידוש חזית, ותכנון של שניהם יחד חוסך עלויות תיאום, פירוקים כפולים והקמת פיגומים פעמיים. מי שמקים פיגומים בשביל חזית יכול באותו מהלך לטפל גם בעמודים ובבטון החשוף.

יש כאן גם עניין של שורש הבעיה. איטום לקוי הוא לעיתים הסיבה הראשונית לכשל העמודים, כי מים שחודרים לאורך זמן מקדמים קורוזיה בזיון ופירוק בטון. חיזוק בלי טיפול בסיבה הוא מירוץ נגד השעון. לכן חייבים לתכנן את הסדר הנכון, קודם חיזוק קונסטרוקטיבי ואחריו איטום וחיפוי. בדיוק בגלל זה אנחנו מאמינים בגישה של הכל תחת קורת גג אחת, עם גוף אחד שאחראי על התמונה המלאה.

שלב בפרויקט משולב מה כולל מי מאשר
בדיקה ותכנון סקר מצב קיים, בדיקת קורוזיה, תוכניות חיזוק ואיטום מהנדס קונסטרוקטור
חיזוק קונסטרוקטיבי עיבוי עמודים, טיפול בזיון חלוד, יציקות מהנדס ופיקוח
איטום וטיפול בסיבות איטום גגות ומעטפת, ניקוז, תיקון מרזבים מפקח אטינה
חידוש חזית וגמר חיפויים, שליכט צבעוני, סיום סביב העמודים מנהל הפרויקט

מה עושים אם יש סדקים אלכסוניים בעמוד?

מזמינים קונסטרוקטור באופן מיידי, לפני כל תיקון, לפני כל עיבוי ולפני כל שיחה עם קבלן ביצוע. סדק אלכסוני בעמוד הוא דגל אדום מבני שעשוי להעיד על כשל גזירה או על בעיה ביסודות של הבניין, ואלו לא דברים שמטופלים באופן שגרתי.

דבר אחד שאסור לעשות הוא לטייח או להסתיר סדקים כאלה לפני בדיקה הנדסית. זה לא רק לא מקצועי, זה מסוכן, כי זה מונע מהמהנדס לראות את התמונה האמיתית ולעקוב אחרי התפתחות הסדק. הקונסטרוקטור יקבע אחרי הבדיקה אם נדרש עיבוי, חיזוק בשיטה אחרת, או התערבות נרחבת יותר בשלד. עד אז, מתעדים, מצלמים ולא נוגעים.

רואים סדקים אלכסוניים, ברזל חשוף או בטון מתפורר בעמודים של הבניין? צוות בר בנייה יגיע לבדיקה ראשונית, יסביר בשפה ברורה מה נדרש, וילווה אתכם מהבדיקה ההנדסית ועד חתימת המהנדס על הגמר.

צרו קשר לייעוץ ראשוני

לפני שמתחילים – מה חשוב לזכור בפרויקט עיבוי עמודים

חיזוק עמודים בבניין אינו עניין של תיקון נקודתי, אלא פרויקט הנדסי מלא שמחייב תכנון של מהנדס קונסטרוקטור, קבלן רשום ובקרת איכות לכל אורך הדרך. חברת בר בנייה מלווה ועדי בתים ובעלי נכסים בפרויקטים של חיזוק ושיקום מבנים מאז 1996, עם דגע על תכנון הנדסי, בטיחות ועבודה נכונה בבניין מאוכלס. אנחנו כדור שני של קבלנים, מה שאומר שאנחנו מכירים גם את הטעויות של אחרים ויודעים להימנע מהן, ואנחנו עובדים עם נשמה.

ארבע נקודות שכדאי לקחת מהמאמר הזה. אל תמתינו עם סימני אזהרה, ברזל חשוף וסדקים אלכסוניים דורשים בדיקה מיידית ולא דיון בוועד הבא. אל תסתפקו בהצעת מחיר שניתנה בלי תוכנית של מהנדס. ודאו שהקבלן רשום ושקיים פיקוח הנדסי שוטף על הביצוע. ואם הבניין שלכם זקוק בכל מקרה לאיטום או לשיקום חזית, שקלו לתכנן את הכל יחד ולחסוך כפילויות.

רוצים לדעת במה מדובר בעמודים שלכם? צרו איתנו קשר לייעוץ ראשוני. נגיע לבדוק את מצב העמודים, נסביר בשפה ברורה מה נדרש, ונלווה אתכם מהבדיקה ההנדסית ועד חתימת המהנדס על הגמר, עם אחריות לטווח ארוך ובלי פשרות.

שאלות נפוצות

האם עיבוי עמודים מחייב פינוי דיירים מהבניין?

ברוב המקרים לא. עובדים בשלבים עם גידור מסודר, שמירה על מעברים בטוחים ושעות עבודה מוסכמות. לפעמים נדרש לפנות חניות ספציפיות או להסיט תנועה למסלול חלופי למספר ימים, אבל מגורים שוטפים בדרך כלל נמשכים כרגיל.

כמה זמן אורך עיבוי של עמוד בודד?

עיבוד של עמוד בודד נמשך בדרך כלל ימים בודדים, כולל ההכנה, הזיון והיציקה. חשוב לזכור שאחרי היציקה מגיעה אשפרה של הבטון שאי אפשר לקצר, ולכן לוח הזמנים הכולל נקבע לפי מספר העמודים והשלבים.

מי מחליט אם העמוד צריך עיבוי או רק תיקון בטון?

רק מהנדס קונסטרוקטור, אחרי בדיקה של ממש שכוללת מדידות וזיהוי הסיבות לכשל. קבלן ביצוע לא רשאי לקבוע את שיטת החיזוק, והצעה שמדלגת על הבדיקה ההנדסית היא סימן אזהרה.

האם אפשר לקבל אחריות על עבודת עיבוי עמודים?

כן, וזה בדיוק התפקיד של תיעוד הפרויקט וחתימת המהנדס על הגמר. בקרת איכות, דגימות בטון ובדיקות עוגנים הם הבסיס לאחריות לטווח ארוך, ובלעדיהם אין ערובה שהחיזוק אכן מבצע את תפקידו.

האם כדאי לשלב עיבוי עמודים עם איטום ושיקום חזית?

בדרך כלל כן. תכנון משולב חוסך פירוקים כפולים והקמת פיגומים פעמיים, וגם מטפל בשורש הבעיה, כי איטום לקוי הוא לעיתים הסיבה הראשונית לכשל העמודים.

עיבוי עמודים בבניין הוא פרויקט הנדסי שמתחיל בבדיקה של קונסטרוקטור ומסתיים בחתימת מהנדס על הגמר. מה שעומד ביניהם הוא תכנון נכון, הכנה יסודית, חיבור אמין בין הבטון הישן לחדש ובקרת איכות של ממש. אם העמודים בבניין שלכם מציגים סימני אזהרה, או שאתם שוקלים לשלב חיזוק קונסטרוקטיבי בפרויקט שיקום רחב, צרו איתנו קשר לייעוץ ראשוני ונסביר בשפה ברורה מה הצעד הנכון עבור הבניין שלכם.

רוצים לדעת במה מדובר בעמודים של הבניין שלכם? השאירו פרטים בדף יצירת הקשר או התקשרו אלינו, ונחזור אליכם לתיאום בדיקה ראשונית.

התקשרו אלינו לייעוץ

על הכותב

צוות בר בנייה. חברת בר בנייה ושיפוצים מתמחה בביצוע פרויקטים הנדסיים מורכבים, שיקום בטונים ומבנים, והסרת צווי מבנה מסוכן. כדור שני של קבלנים עם מעל 30 שנות ניסיון, אנו מחויבים לסטנדרט עבודה בלתי מתפשר, בטיחות קפדנית, עמידה בלוחות זמנים ואחריות לטווח ארוך – שירות מקצועי למגזר הפרטי והמוסדי כאחד, תחת קורת גג אחת.
