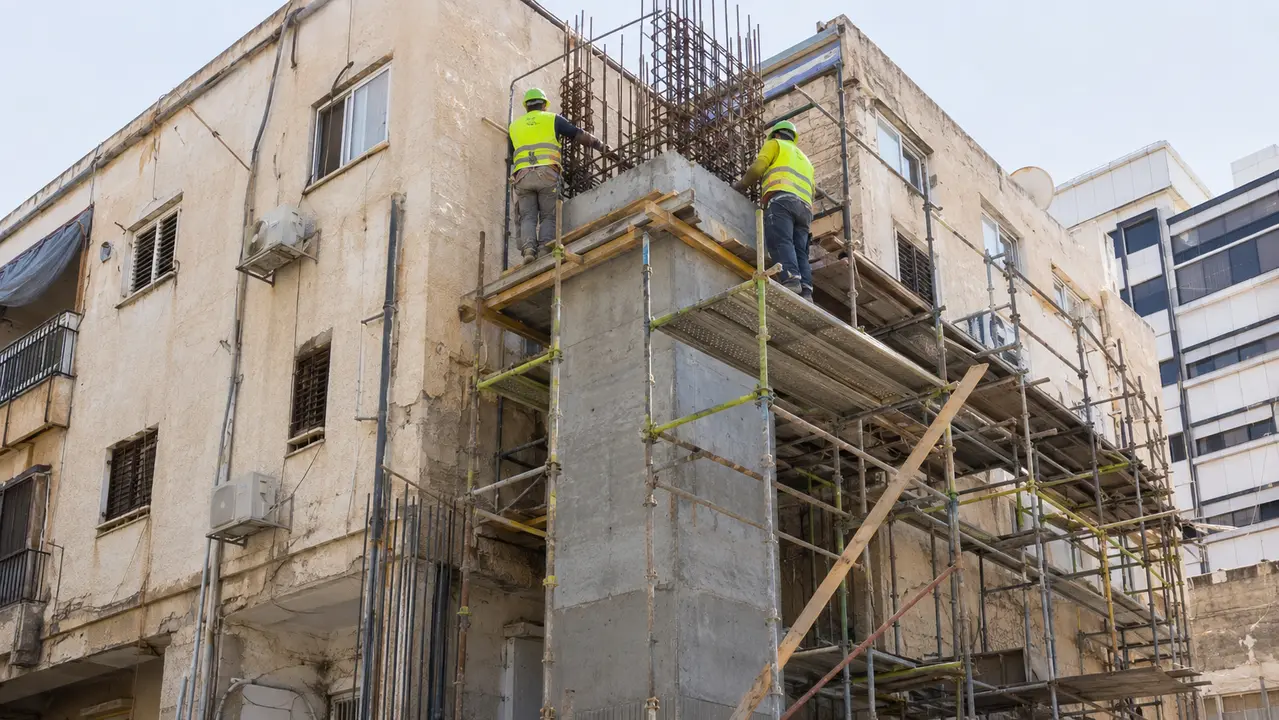

הוספת ממד לבניין קיים: עלויות, היתרים ושלבי ביצוע

הוספת ממ"ד לבניין קיים

ועד בית בבניין בן ארבע קומות מהשנים השישים מתקשר אחרי אזעקה. חדר המדרגות משמש כמרחב מוגן מאולתר, הדיירים המבוגרים לא מספיקים לרדת, וכולם שואלים את אותה שאלה. האם אפשר לבנות כאן ממ"דים, ואם כן, ממה מתחילים.

התשובה כמעט תמיד מתחילה באותו מקום. לא בקטלוג של דלתות הדף ולא בהצעת מחיר, אלא בבדיקה הנדסית של השלד הקיים ובבדיקת זכויות הבנייה במגרש. אנחנו בשטח מאז 1996, וראינו מספיק פרויקטים שהתחילו מהסוף ונתקעו באמצע. המאמר הזה מסודר לפי הסדר שבו הדברים באמת קורים, מהבדיקה הראשונה בשטח ועד המסירה, עם הדגש על מה שוועד בית צריך לדעת לפני שהוא מחתים דיירים על משהו.

זמן קריאה: 10 דקות

עיקרי הדברים

  • הוספת ממ"ד לבניין קיים מתחילה תמיד בבדיקה הנדסית של השלד וזכויות הבנייה, לא בהצעת מחיר.
  • עמוד ממ"דים שנבנה בקו אנכי אחד לכל הקומות מקטין את העומס על השלד הישן ומייעל את הרישוי והביצוע.
  • פרויקט משותף לכל הבניין מחלק את העלויות הקבועות בין הדירות, אך דורש ניהול הסכמות וגבייה מסודר.
  • בניין ותיק לעיתים זקוק לחיזוק קונסטרוקטיבי לפני שמוסיפים ממ"ד, ורצוי לשלב זאת עם שיקום בטונים וחזית באותו פרויקט.
תוכן עניינים

האם באמת אפשר להוסיף ממ"ד לבניין ותיק

כן, ברוב המקרים אפשר. הוספת ממד לבניין קיים היא פרויקט שגרתי מבחינה הנדסית, אבל היא אף פעם לא אוטומטית. שלושה תנאים צריכים להתקיים יחד, והם היתכנות הנדסית של השלד והקרקע, זכויות בנייה פנויות או אפשרות לניצול שטחי מיגון, ואישור של הרשות המקומית וגורמי המיגון לתכנון המוצע.

הפתרון הנפוץ בבניינים ותיקים הוא בניית אלמנט בטון חדש ונפרד, שנצמד לחזית הקיימת ומעוגן אליה, כשהוא יושב על ביסוס עצמאי משלו. במקרים אחרים הממ"ד נבנה בתוך מעטפת הדירה על חשבון שטח קיים, כשיש יכולת נשיאה מתאימה. ההבדל בין השניים אינו אסתטי. הוא נוגע לעומסים, לביסוס, לאופן החיבור לשלד ולעלות. מי שקובע איזה מהם מתאים הוא מהנדס קונסטרוקציה שראה את הבניין בעיניים, לא הערכה טלפונית.

ממ"ד לדירה אחת מול פרויקט לכל הבניין

ההבדל המרכזי אינו בגודל אלא בכלכליות. כשמוסיפים ממ"ד לדירה אחת, אותה דירה נושאת לבדה את כל העלויות הקבועות של הפרויקט, כלומר הפיגומים, הביסוס, משאבת הבטון, פינוי הפסולת, התכנון והאגרות. כשעושים את זה יחד, כל הרכיבים האלה מתחלקים.

ממד בבניין משותף מאפשר לחלק את העלויות הקבועות בין הדירות ולנהל תיאום אחד מול הרשות, מול המהנדס ומול הקבלן, במקום שישה תהליכים נפרדים. מנגד, המורכבות הניהולית עולה. צריך להגיע להסכמות, לנהל גבייה, להתמודד עם דירות שאינן בבעלות זהה, ולשמור על לוח זמנים כשמשפחות שלמות חיות בתוך אתר עבודה. זו בדיוק הנקודה שבה נכנס ליווי מקצועי צמוד, כי פרויקט משותף נופל לרוב לא בגלל הבטון אלא בגלל התקשורת.

מאפיין ממ"ד לדירה בודדת פרויקט ממ"דים לכל הבניין
עלויות קבועות נופלות על דירה אחת מתחלקות בין כל המשתתפים
הליך רישוי תיק בודד ומצומצם תיק אחד רחב יותר, יעיל לכל הדירות
ניהול הסכמות פשוט יחסית דורש הצבעות, מסמכים והסדרים משפטיים
הפרעה לדיירים קצרה וממוקדת ארוכה יותר אך פעם אחת לכל הבניין
השפעה על ערך הנכס לדירה אחת לכל הבניין, כולל חזית ומעטפת

מה זה עמוד ממ"דים ולמה הוא הפתרון המועדף

עמוד ממ"דים, שנקרא גם מגדל ממ"דים, הוא בנייה של ממ"ד בכל קומה באותו קו אנכי מדויק, כך שנוצר אלמנט בטון רציף מהיסודות ועד הקומה העליונה. במקום שישה חדרים תלויים על החזית, מקבלים מבנה אחד עצמאי שמעביר את העומסים שלו ישירות לקרקע.

בבניינים ישנים זה יתרון אמיתי. השלד המקורי לרוב לא תוכנן לשאת עומסים נוספים, ועמוד ממ"דים מוריד ממנו את רוב הנטל. גם הרישוי מתפשט, כי מדובר בפתרון תכנוני אחיד לכל הקומות במקום שישה פתרונות נקודתיים. בביצוע היתרון בולט עוד יותר, כי יציקה אחת רציפה עם אותם יציקות, אותה תבניות ואותו סט פיגומים, מקצרת זמן ומצמצמת נקודות תורפה באיטום ובחיבורים. כבונוס, האלמנט החדש מתפקד גם כחיזוק קונסטרוקטיבי לבניין מול רעידות אדמה.

כמה חתימות צריך כדי להתחיל

אין מספר אחד שמתאים לכל בניין. היקף ההסכמה הנדרשת נגזר מהשאלה עד כמה הפרויקט פוגע ברכוש המשותף, האם נדרשת הצמדה של שטח, האם יש שינוי בתקנון הבית המשותף, ומה בדיוק מבקשים מהוועדה המקומית. פרויקט שכולו על חשבון שטח פרטי בתוך הדירה הוא סיפור אחר מפרויקט שתופס חלק מהחצר או מהחניה.

העיקרון שאנחנו חוזרים עליו בכל ישיבת ועד הוא פשוט. אל תחתימו דיירים לפני שיש היתכנות. החתמה על פרויקט שעדיין לא נבדק שוחקת אמון, ואם מתברר אחר כך שצריך לשנות מיקום או להקטין שטח, קשה מאוד לאסוף את הדיירים בפעם השנייה. הציגו לדיירים חלופה תכנונית אחת או שתיים, לוח זמנים ריאלי, והסבר ברור על מה קורה בשטח המשותף.

גם החיבור הפיזי דורש רצינות. עיגון של אלמנט בטון חדש לשלד קיים נעשה עם קידוחי עוגנים, שרוולים כימיים וברזל זיון בקוטר מתאים, לפי פרט הנדסי מחייב. אצל בר בנייה זה נעשה תמיד עם חומרי חיבור ועיגון מהדרג הכבד והמתקדם, כי חיבור שנעשה בחומר זול הוא בדיוק הנקודה שתתגלה בעוד עשור בתור סדק ורטיבות.

הסדר הנכון של השלבים בפרויקט ממ"דים

הרבה ועדי בית מתחילים בשיחות עם קבלנים ורק אחר כך מגלים שהמגרש לא מאפשר את מה שדמיינו. הסדר הנכון הפוך. קודם בדיקת היתכנות בשטח, כולל צילום מצב קיים, בדיקת חזית ובדיקת מקום פנוי לביסוס. אחר כך בדיקת זכויות בנייה ומצב רישויי של הבניין, כולל חריגות היסטוריות. רק אז מתחילים תכנון אדריכלי וקונסטרוקטיבי, ואחריו החתמות, הגשה לרישוי, ולבסוף ביצוע.

הטעות הנפוצה ביותר היא התחייבות כספית לקבלן לפני שנעשה חישוב עומסים. במקרים כאלה מגלים באמצע הדרך שצריך ביסוס עמוק יותר או חיזוק עמוד קיים, והתקציב מתפוצץ. חשוב לבחור קבלן לבניית ממ"ד שיש לו יכולת הנדסית אמיתית ושמבצע את הבדיקות המקדימות בעצמו, ולא רק מגיש הצעה על סמך תוכנית שמישהו אחר שרטט.

מה בודקים בבניין ישן לפני שמשרטטים קו אחד

תוספת ממד בניין ישן מתמודדת עם אילוצים שלא קיימים בבנייה חדשה. הבטון בבניינים משנות החמישים והשישים סובל לרוב מקרבונציה, כלומר איבוד הבסיסיות שמגנה על ברזל הזיון, ומכאן הדרך לחלודה ולנשירת כיסוי בטון קצרה. יסודות רדודים, קירות בלוקים לא נושאים ותשתיות שהוזזו לאורך השנים בלי תיעוד, כל אלה משנים את התכנון.

לפעמים נדרש חיזוק מבנים ישנים לפני הוספת הממ"ד, כדי שהשלד יעמוד בעומסים החדשים ובחיבור אליהם. במקביל כדאי להכיר את הדרישות הרשמיות למרחבים מוגנים, שמפורסמות ומתעדכנות באתר פיקוד העורף, כי הן קובעות עובי קירות, מידות מינימום, פתחים ואוורור.

שלד, קרקע ותשתיות באותה בדיקה

בבדיקת השלד מחשבים את אופן החיבור של הממ"ד למבנה הקיים ואת יכולת הנשיאה של הקומה, של העמודים ושל היסודות. במקרים רבים נדרשת בדיקת קרקע כדי לקבוע את סוג הביסוס לעמוד הממ"דים. במקביל מאתרים בשטח את מה שקבור מתחת לאדמה ומאחורי הטיח, כלומר קווי ביוב וניקוז, בורות ספיגה ישנים, ארונות חשמל, צנרת גז מרכזית ומעברי כיבוי אש. הפתעה בתשתית באמצע חפירה עוצרת אתר לשבועות שלמים ומייצרת ויכוח על מי משלם.

בדיקה מה בודקים בפועל מה קורה אם מדלגים
בדיקת שלד ובטונים מצב הזיון, קרבונציה, סדקים קונסטרוקטיביים חיבור על בטון פגום שלא יחזיק
בדיקת קרקע סוג הקרקע ועומק הביסוס הנדרש שינוי ביסוס באמצע הפרויקט
מדידה ותכנית מצב קיים קווי בניין, מרחקים, גבהים סירוב או תיקונים חוזרים ברישוי
איתור תשתיות ביוב, ניקוז, חשמל, גז, ניקוז גגות עצירת חפירה ונזק לתשתית משותפת
בדיקת מצב רישויי חריגות בנייה קיימות בבניין תקיעת ההיתר עד להסדרה

אין שטח פנוי ליד החזית, מה עושים

מגרשים צפופים הם המצב הרגיל בערים הוותיקות, לא היוצא מן הכלל. לפני שמוותרים, בודקים חזיתות אחרות. לא פעם החזית האחורית או הצדדית מאפשרת עמוד ממ"דים גם כשהחזית הראשית חסומה. אפשרות נוספת היא בנייה על עמודים, כך שהממ"דים מתחילים מקומה ראשונה והשטח מתחת נשאר פתוח למעבר או לחניה.

לפעמים הפתרון הוא שילוב בתוספת קיימת, כמו הרחבה או מרפסת שנבנתה בעבר, בתנאי שהמצב הרישויי שלה מוסדר. מה שאסור לוותר עליו הוא מעברי חירום, גישה לרכב כיבוי, רוחב מדרכה ומרחקים מקווי בניין. פתרון שמייצר בעיית גישה יעבור אולי את השלב הראשון, אבל ייתקע באישורים ויעלה לדיירים זמן וכסף. עדיף לגלות את זה בשלב הבדיקה ולא אחרי שכבר הוחתמו כולם.

איך בוחרים מיקום שלא יתקע את הפרויקט

בחירת המיקום היא איזון בין חמישה שיקולים שמושכים לכיוונים שונים. עלות הביצוע, משך הזמן, מורכבות הנדסית, מידת הפגיעה בשטחים המשותפים ורמת הסיכון לעיכובים ברישוי או להתנגדויות.

מיקום שנראה נוח לדיירים לפעמים דורש הריסה של קיר נושא, הזזת קו ביוב ראשי או ויתור על חניות. מיקום אחר, פחות אינטואיטיבי, מאפשר ביסוס פשוט ויציקה רציפה בלי לגעת כמעט בשלד הקיים. בפועל, המיקום שמנצח הוא זה שמייצר את הפתרון היציב ביותר עם הכי פחות נקודות חיכוך. בבניין משותף שווה גם לחשוב על היום שאחרי, כלומר איך הממ"ד החדש משתלב בחזית, איך הוא מתחבר לניקוז ולמרזבים, ואיך נראה השיקום של החזית סביבו כשהפיגומים יורדים.

בדיקת היתכנות הנדסית לפני כל החלטה

אם ועד הבית שלכם שוקל הוספת ממ"דים, אפשר לתאם ביקור בשטח של מהנדס וקבלן מטעם בר בנייה, לקבל תשובה ברורה על היתכנות ולוח זמנים ריאלי, ורק אז להציג לדיירים חלופה מבוססת.

לתיאום בדיקת היתכנות

המסלול מהתכנון ועד ההיתר בפועל

התהליך הרישויי מתחיל בתכנון אדריכלי שקובע מיקום, מידות ופתחים, וממשיך בתכנון קונסטרוקטיבי שקובע ביסוס, זיון, עוביים ופרטי חיבור. אחר כך מוגש תיק לוועדה המקומית, במקביל לאישור של גורמי המיגון שבודקים עמידה בדרישות המרחב המוגן. אחרי אישורים ותשלום אגרות מתקבל היתר, ורק אז מתחילים לבצע.

תכנון מדויק מראש הוא ההשקעה המשתלמת ביותר בפרויקט הזה. כל פרט שלא נסגר בשלב התכנון חוזר בתור דרישת השלמה, וכל סבב תיקונים מוסיף שבועות. אנחנו מעדיפים להשקיע יותר זמן בשלב הנייר, כולל תיאום מוקדם עם הרשות, כדי שהשלב שבו הדיירים חיים עם רעש ואבק יהיה קצר ככל האפשר.

מה להכין מראש ומה בדרך כלל מעכב

הוועד או הדיירים נדרשים לרוב לנסח רישום מקרקעין מעודכן, תקנון הבית המשותף, הסכמות חתומות של בעלי הדירות, מדידה של המגרש, תכניות מצב קיים וטפסים ייעודיים של הרשות המקומית. ככל שהחומר מגיע מסודר, ההגשה זזה מהר יותר.

שלושה גורמים מעכבים חוזרים בכל פרויקט כמעט. הראשון הוא חריגות בנייה היסטוריות בבניין שצריך להסדיר או להסביר. השני הוא התנגדות של דייר, לרוב מהקומה שמתחת או מהצד שנפגע מהחסימה. השלישי הוא תיאום תשתיות מול חברת החשמל, המים או הגז, שדורש זמן משלו ולא תמיד תלוי בקבלן.

האם קיים מסלול מהיר או בנייה בלי היתר

יש הקלות ומסלולים מקוצרים לבנייה של מרחבים מוגנים, והם אמיתיים. יחד עם זאת, בבניין משותף שום דבר אינו אוטומטי. ברגע שנוגעים ברכוש משותף, בקווי בניין או בחזית, נכנסים לתהליך שדורש בדיקה פרטנית ואישור.

מי שמבטיח לכם ממ"ד בלי היתר מוכר סיכון, לא פתרון. אנחנו לא נותנים הבטחה כזאת. מה שאנחנו כן מתחייבים אליו הוא בדיקה מקצועית שמגדירה מסלול ריאלי לבניין הספציפי שלכם, כולל מה אפשר לקדם מהר ומה חייב לעבור הליך מלא. ההפרש בין השניים הוא לרוב כמה שבועות בהמתנה, מול הסיכון לצו הפסקת עבודה, לקנס ולמבנה שאי אפשר להסדיר בדיעבד. בבניין שגרים בו אנשים זו לא החלטה שמקבלים בקלות ראש.

ממה מורכבת העלות ולמה אין מחירון אחיד

המחיר לדירה בפרויקט ממ"דים נקבע מכמה משתנים שמשתנים מבניין לבניין. מורכבות קונסטרוקטיבית וסוג הביסוס, נגישות לאתר ואפשרות להעמיד משאבה או מנוף, מספר הדירות המשתתפות, היקף העבודות הנלוות כמו שיקום חזית ואיטום, ורמת הגמר הפנימית שהדיירים בוחרים.

בפרויקטים משותפים אפשר לחלק את עלות בניית ממ"ד בין הדיירים, וזה מה שמוריד משמעותית את המחיר לדירה הבודדת. ההשוואה שאנחנו ממליצים לעשות אינה בין הצעה זולה להצעה יקרה, אלא בין מה בדיוק כלול בכל הצעה. חברה שנותנת את כל השלבים תחת קורת גג אחת, מהבדיקה ההנדסית דרך הרישוי, הביצוע והגמר, חוסכת לוועד את התפר המסוכן שבין קבלנים שונים, וזה תפר שבו נוצרים רוב הוויכוחים על אחריות.

הרכיבים שנעלמים מהצעות מחיר

פינוי פסולת בניין למטמנה מוסדרת, משאבת בטון ליציקות בגובה, הקמה ופירוק של פיגומים, שיקום החזית סביב האלמנט החדש, איטום התפר בין הבטון החדש לישן, התאמות של ניקוז ומרזבים, העתקת יחידות מיזוג, וטיפול בכל מה שמתגלה מתחת לטיח כשמתחילים לפתוח. אלה לא הפתעות אלא רכיבים ידועים, והם צריכים להופיע בהצעה מסודרת מראש.

כמה זמן זה באמת לוקח מהחלטה ועד מסירה

נכון לחלק את לוח הזמנים לשניים. החלק הראשון הוא תכנון, החתמות ורישוי, והוא כמעט תמיד ארוך יותר ממה שהדיירים מצפים, כי הוא תלוי בגורמים חיצוניים. החלק השני הוא הביצוע בשטח, שהוא צפוי יותר וניתן לתכנון מדויק כשהתכנון מוכן.

לוח זמנים ריאלי כולל באפר, כלומר מרווח לתיקונים, לזמינות של בעלי מקצוע, למזג אוויר בעונת הגשמים ולתיאום מול הדיירים. יש ימים שבהם צריך לעצור גישה לכניסה, ימים של רעש קידוחים וימים של יציקה שדורשים פינוי חניות. ניהול מסודר של הציפיות שווה יותר מכל הבטחה. ניהול ופיקוח צמוד לפרויקט הוא מה שמחזיק את הלוח הזה, כולל עדכון שוטף לוועד ותיאום מראש של ימי העבודה הרועשים.

ממ"ד בקומה עליונה או על הגג

אפשר, וזה נעשה, אבל בניית ממד בקומה עליונה מורכבת יותר מכל קומה אחרת. הסיבה היא שהעומס החדש צריך למצוא דרך לרדת עד היסודות, ובקומה עליונה אין מתחתיו אלמנט תומך רציף אלא כל השלד הקיים. לכן במקרים רבים הפתרון הוא בכל זאת עמוד ממ"דים שמגיע עד למעלה, או מערכת עמודים ייעודית שנבנית לצורך הקומה העליונה בלבד.

נוספת לזה שאלת הגישה. הרמת חומרים לגובה דורשת מנוף או משאבה, לעיתים סגירת כביש לזמן קצר, ותיאום עם השכנים. אם הגג משמש כיום לאיטום קיים ביריעות ביטומניות או למתקנים משותפים, צריך לתכנן מחדש את האיטום ואת מיקום הדודים והקולטים. כל אלה ניתנים לפתרון, אבל הם צריכים להיכנס לתכנון ולתמחור מההתחלה ולא באמצע העבודה.

מתי הבניין צריך חיזוק לפני שמוסיפים ממ"ד

לא כל שלד ישן מוכן לקבל עומס נוסף. בניינים שנבנו לפני עידכון תקן רעידות האדמה תוכננו לעומסים אחרים לגמרי, ולעיתים העמודים בקומת הקרקע דקים מדי או שהיסודות רדודים מכדי לשאת תוספת. במקרים כאלה נדרש חיזוק, שיכול לכלול עיבוי עמודים, הוספת קורות, הרחבת יסודות או יציקת קירות גזירה.

הרבה ועדי בית נבהלים מהמילה חיזוק, אבל בפועל זו לרוב הזדמנות. אם ממילא מקימים פיגומים ופותחים את החזית, זה הזמן הנכון לטפל גם בבטונים המתפוררים, בחלודת ברזל הזיון, באיטום ובמרזבים. פרויקט אחד מסודר במקום שלושה פרויקטים נפרדים בעשור הקרוב. אנחנו רואים את זה שוב ושוב, ובניין שעשה את זה נכון פעם אחת חוסך לעצמו את הסיבוב הבא של צו מבנה מסוכן.

מה עושים כשחלק מהדיירים מסרבים

התנגדות בבניין משותף היא כמעט תמיד עניין של מידע וכסף, לא של עקרונות. דייר מבוגר חושש מאבק ומרעש, דייר בקומה שנייה חושש שהחלון שלו ייחסם, ומשקיע שמשכיר את הדירה לא רואה למה שישתתף. לכל אחד מהמצבים האלה יש מענה, אבל הוא מתחיל בשיחה ולא בהצבעה.

בפועל קיימים כמה מסלולים. הצבעה בוועד לפי הרוב הנדרש בחוק ובתקנון, הסדר שבו דייר מסוים אינו משתתף בעלות ולכן גם לא מקבל ממ"ד בשלב הזה, או הסדר שמאפשר הצטרפות מאוחרת בתנאים שנקבעים מראש. חשוב לעגן כל הסדר בכתב לפני תחילת העבודה, כולל מה קורה עם הרכוש המשותף ומי נושא בעלות התיקונים בסוף. הסכמה שנשענת על זיכרון של פגישה בחדר המדרגות מתפוצצת בדיוק ביום שהיא נדרשת.

מה מסתתר מאחורי ממ"ד שנבנה לא לפי תקן

ממ"ד הוא לא חדר עם דלת כבדה. הוא אלמנט הנדסי שנועד להתנהג בצורה מסוימת ברגע אחד קריטי. בנייה לא תקנית מייצרת שלוש רמות של נזק. הראשונה משפטית, כלומר צו הפסקת עבודה, קנסות, סירוב להסדרה בדיעבד ובעיה בעת מכירת הדירה. השנייה פיזית, כלומר תפר לא אטום בין הבטון החדש לישן שמייצר רטיבות בקיר הפנימי, שקיעה של ביסוס לא מספיק, וסדקים שמופיעים שנה או שנתיים אחרי המסירה.

השלישית היא החמורה. ממ"ד שקירותיו דקים מהנדרש, שהזיון בו לא בוצע לפי הפרט, או שהחיבור שלו לשלד נעשה בעיגונים לא מתאימים, פשוט לא יעשה את מה שנבנה בשבילו. זו הסיבה שאנחנו עובדים בשקיפות מלאה מול המהנדס, מתעדים כל שלב, ועומדים מאחורי העבודה עם אחריות לטווח ארוך. איכות ללא פשרות בפרויקט הזה היא לא סיסמה. היא הפער בין חדר לבין מרחב מוגן.

מה לבדוק לפני שבוחרים חברה למה זה קריטי בפרויקט ממ"דים
רישום כקבלן וסיווג מתאים עבודה קונסטרוקטיבית מחייבת קבלן רשום
יכולת הנדסית וליווי מהנדס חישובי עומסים וביסוס אינם נספח, הם הבסיס
כל השלבים תחת קורת גג אחת מונע ויכוחי אחריות בין קבלני משנה
ניסיון בבניינים מאוכלסים עבודה בין דיירים דורשת ניהול ולא רק ביצוע
אחריות בכתב ותיעוד שלבים מגן על הדיירים שנים אחרי סיום העבודה
יכולת שיקום חזית ואיטום הממ"ד משתלב בחזית ומחייב טיפול משלים

הצעד הראשון שכדאי לוועד לעשות השבוע

אם אתם ועד בית שמתלבט, אל תתחילו באיסוף הצעות מחיר. תתחילו בבדיקת היתכנות בשטח. שעה של מהנדס וקבלן ותיק בחצר הבניין נותנת לכם תשובה ברורה על שלוש שאלות. האם יש מקום פיזי לעמוד ממ"דים, האם השלד והקרקע מאפשרים את זה, ומה כיוון הפעולה הריאלי מבחינת רישוי.

מהנקודה הזאת אפשר לבנות מצגת אמיתית לדיירים, עם חלופות ולוח זמנים, במקום ויכוח תיאורטי שנמשך שנתיים. אנחנו בבר בנייה מלווים בניינים משותפים בדיוק בתהליך הזה, מהבדיקה ההנדסית הראשונה ועד היום שהפיגומים יורדים והחזית נראית טוב מכפי שנראתה שנים. בנייה היא מערכת יחסים ארוכה, ובפרויקט שנוגע לביטחון של משפחות שלמות בבניין, זו בדיוק הגישה הנכונה.

שאלות נפוצות

האם אפשר להוסיף ממ"ד לכל בניין ישן

לא באופן אוטומטי. זה תלוי בהיתכנות הנדסית של השלד והקרקע, בזכויות הבנייה הפנויות במגרש ובאישור הרשות המקומית וגורמי המיגון. הבדיקה הזאת חייבת להיעשות בשטח, לא בהערכה מרחוק.

כמה זמן לוקח התהליך מרישוי ועד מסירה

התכנון, ההחתמות והרישוי לוקחים בדרך כלל יותר זמן מהביצוע בפועל, כי הם תלויים בגורמים חיצוניים כמו הרשות המקומית וגורמי המיגון. הביצוע בשטח צפוי יותר וניתן לתכנן אותו במדויק ברגע שהתכנון מוכן ומאושר.

מה עושים אם חלק מהדיירים מתנגדים לפרויקט

רוב ההתנגדויות נובעות מחשש ולא מעיקרון. שיחה ישירה שמסבירה את התהליך, לצד הצגת מסלולים כמו הצבעה לפי הרוב הנדרש, אי השתתפות בשלב הנוכחי או הצטרפות מאוחרת בתנאים מוסכמים, פותרת חלק גדול מהמקרים. חשוב לעגן כל הסדר בכתב לפני תחילת העבודה.

האם אפשר לבנות ממ"ד בלי היתר

כשמדובר ברכוש משותף, בקווי בניין או בחזית, נדרש הליך רישוי מסודר. יש הקלות ומסלולים מקוצרים למרחבים מוגנים, אך הם עדיין דורשים בדיקה פרטנית ואישור. בנייה ללא היתר חושפת את הדיירים לצו הפסקת עבודה ולבעיה בהסדרה בעתיד.

מה ההבדל בין ממ"ד לדירה בודדת לעמוד ממ"דים לכל הבניין

ממ"ד לדירה בודדת נושא לבדו את כל העלויות הקבועות, בעוד עמוד ממ"דים לכל הבניין מחלק אותן בין הדיירים ומייצר אלמנט בטון רציף מהיסודות ועד הגג, שמוריד עומס מהשלד הישן ומפשט את הרישוי והביצוע.

הוספת ממ"ד לבניין קיים היא פרויקט הנדסי לפני שהוא פרויקט בנייה. ההצלחה שלו נקבעת בשלב הבדיקה, לא בשלב היציקה, וההחלטה הנכונה ביותר שוועד בית יכול לקבל היא לבדוק היתכנות אמיתית לפני שמחתימים דיירים או סוגרים עם קבלן. בבר בנייה אנחנו מלווים את התהליך הזה מהבדיקה הראשונה ועד המסירה, עם אחריות לטווח ארוך ותחת קורת גג אחת.

רוצים לבדוק אם אפשר להוסיף ממ"דים בבניין שלכם

צוות בר בנייה יבדוק את השלד, הקרקע וזכויות הבנייה, ויציג לוועד מסלול פעולה ריאלי, כולל הערכת עלויות ולוח זמנים.

לפנייה בוואטסאפ

על הכותב

צוות בר בנייה. חברת בר בנייה ושיפוצים מתמחה בביצוע פרויקטים הנדסיים מורכבים, שיקום בטונים ומבנים, והסרת צווי מבנה מסוכן. כדור שני של קבלנים עם מעל 30 שנות ניסיון, אנו מחויבים לסטנדרט עבודה בלתי מתפשר, בטיחות קפדנית, עמידה בלוחות זמנים ואחריות לטווח ארוך – שירות מקצועי למגזר הפרטי והמוסדי כאחד, תחת קורת גג אחת.
