בניית מרפסת בבניין משותף היא אחד הפרויקטים שמשנים דירה יותר מכל שיפוץ פנימי, וגם אחד המורכבים ביותר לניהול. תוספת מרפסת נוגעת בקונסטרוקציה של המבנה, ברישוי, בחזית המשותפת ובשכנים, ולכן הוספת מרפסת לבניין דורשת סדר עבודה מדויק ולא רק קבלן טוב.
המדריך הזה מסביר את התהליך כולו, מבדיקת ההיתכנות הראשונית ועד המסירה, בשפה של השטח ולא בשפה של פרוספקט. חברת בר בנייה רואה את הפרויקטים האלה מהצד שהדייר לא רואה, וזו בדיוק הזווית שממנה כתוב כאן כל סעיף.
זמן קריאה: 5 דקות
עיקרי הדברים
- תוספת מרפסת לבניין קיים מוגדרת תוספת בנייה ומחייבת היתר, תוכניות הנדסיות חתומות ורוב מיוחס של בעלי הדירות.
- בבניינים ותיקים חובה לבדוק את מצב הבטון והקונסטרוקציה לפני עיגון מרפסת חדשה, ולעיתים נדרש שיקום מקדים.
- הבחירה בין מרפסת תלויה למרפסת על עמודים, ובין פלדה לבטון, נקבעת לפי מצב המבנה, הנגישות והתקציב, ולא לפי מודה עיצובית.
- פרויקט בנייני משותף לכל טור הדירות מוזיל עלויות קבועות ומצמצם התנגדויות, לעומת בקשה בודדת של דירה אחת.
תוכן עניינים
- מה בעצם קורה מתחת לרצפת המרפסת החדשה
- האם חייבים היתר בנייה כדי להוסיף מרפסת
- איזה רוב דיירים נדרש ואיך משיגים אותו בלי מלחמה
- שכן מתנגד להוספת מרפסת, מה עושים
- מרפסת בבניין ישן, מה בודקים לפני שנוגעים בחזית
- בדיקת היתכנות מהצד התכנוני ומהצד ההנדסי
- מרפסת תלויה או מרפסת על עמודים, איך בוחרים
- פלדה או בטון, מה נכון יותר לבניין משותף
- מה באמת מזיז את העלות בפרויקט מרפסות
- לוח זמנים אמיתי, מהאסיפה ועד המסירה
- אפשר להוסיף מרפסת רק לדירה אחת
- מי משלם על תוספת מרפסת ואיך מחלקים את זה נכון
- האם מרפסת מוסיפה לערך הדירה, ומתי היא דווקא פוגעת בו
- הסיכונים בבנייה לא תקנית ומה הגודל המותר
- מה לבדוק בחוזה עם קבלן מרפסות ומה כוללת האחריות
- לשלב מרפסות עם שיפוץ חזית ולצמצם הפרעה לדיירים
מה בעצם קורה מתחת לרצפת המרפסת החדשה
תוספת מרפסת לבניין קיים היא תוספת בנייה לכל דבר. היא מחייבת תכנון הנדסי חתום, היתר בנייה, הסכמות של בעלי דירות וביצוע קונסטרוקטיבי שעומד בתקן. הסדר הנכון מתחיל בבדיקה הנדסית של המבנה הקיים, ממשיך בבחירת שיטת המרפסת (תלויה ומעוגנת לשלד או נשענת על עמודים ויסודות), ומשם לתוכניות אדריכל וקונסטרוקטור, הגשה לרישוי, ורק בסוף עבודות השלד.
בשטח הביצוע מתחלק לשלבים ברורים. פתיחת פתח בקיר החזית או בקורה, ביצוע עיגונים ויציקה או הרכבת שלד פלדה, איטום מלא של הרצפה החדשה ושל חיבור המרפסת למבנה, תכנון ניקוז שמוציא מים למקום מוסדר, ריצוף עם שיפועים נכונים, מעקה לפי תקן וסגירת גמרים בחזית. מי שמדלג על שלב האיטום או על תכנון הניקוז מקבל בעיית רטיבות אצל השכן מתחת בגשם הראשון. אנחנו מבצעים תוספת מרפסות בבניינים משותפים כפרויקט אחד תחת קורת גג אחת, מהתכנון ועד הגמר, כי חלוקה בין כמה קבלנים היא בדיוק המקום שבו נופלת האחריות.
האם חייבים היתר בנייה כדי להוסיף מרפסת
ברוב המקרים כן. הוספת מרפסת לבניין משנה את החזית, מוסיפה שטח בנוי ומשפיעה על הקונסטרוקציה, ולכן היא מוגדרת תוספת בנייה הטעונה היתר מהוועדה המקומית לתכנון ובנייה. ההיתר ניתן על בסיס תוכניות חתומות בידי אדריכל ומהנדס קונסטרוקטור, ובהתאם לתוכנית המפורטת שחלה על המקרקעין ולהנחיות המרחביות של הרשות המקומית.
בפועל, הוועדה בודקת יותר מאשר את המרפסת עצמה. נבדקת התאמה לקווי הבניין, לזכויות הבנייה שנותרו, לאחידות עיצובית של החזית, ולעיתים גם דרישות משלימות בתחומי נגישות, חניה או תשלומי היטלים. אם בבניין קיימות חריגות בנייה מהעבר, כמו סגירות מרפסת ללא היתר או תוספות ישנות שלא הוסדרו, הן עלולות לעכב או לחסום את הבקשה החדשה עד להסדרה. זה לא נעים לשמוע בתחילת פרויקט, אבל עדיף לדעת את זה לפני שמשלמים על תוכניות מלאות.
מה קורה למי שבונה בלי היתר
בנייה ללא היתר חושפת את בעלי הדירות לצו הפסקת עבודה, לצו הריסה ולהליכי אכיפה וקנסות. יש גם נזק שקט יותר. פוליסת ביטוח עלולה לא לכסות נזק שנגרם מבנייה בלתי חוקית, ובעת מכירה הבנק יכול לסרב לאשר משכנתא על שטח שלא מופיע בהיתר ובתשריט. מרפסת שנבנתה בלי אישור הופכת מנכס לנטל בדיוק ברגע שבו רוצים למכור.
איזה רוב דיירים נדרש ואיך משיגים אותו בלי מלחמה
תוספת מרפסת נבנית כמעט תמיד על הרכוש המשותף או תוך פגיעה בו, ולכן החוק דורש רוב מיוחס וגבוה של בעלי דירות, ולא רוב פשוט של המשתתפים באסיפה. האחוז המדויק וההסדר הנדרש תלויים באופי התוספת, בתקנון הבית המשותף ובהצמדות הרשומות, ולכן את הניסוח המחייב יש לקבל מעורך דין שמתמחה בבתים משותפים לפני שמתחילים לאסוף חתימות.
מהניסיון שלנו בשטח, הדרך הקלה יותר לרוב הזה היא פרויקט בנייני ולא בקשה של דירה בודדת. כשכל טור הדירות בחזית מצטרף למקבץ אחד, ההתנגדויות מצטמצמות כי אין דייר שמרגיש שמישהו אחר מקבל הטבה על חשבונו, החזית נשארת אחידה מבחינה עיצובית, והעלויות הקבועות מתחלקות בין יותר משתתפים. ועד בית שמגיע לאסיפה עם תוכנית, הדמיה ולוח זמנים ריאלי מקבל תשובות מהירות בהרבה מוועד שמגיע עם רעיון כללי.
שכן מתנגד להוספת מרפסת, מה עושים

ההתנגדויות חוזרות על עצמן ואפשר לצפות אותן מראש. חשש מהסתרת אור ונוף, פחד מסדקים ומרטיבות בעקבות הקידוחים והעיגונים, טענה לירידת ערך, ולעיתים פשוט השאלה למה שאני אשתתף בעלות אם אין לי מרפסת. חלק גדול מההתנגדויות האלה הוא לא משפטי אלא רגשי, והוא נפתר בהסברה מסודרת ולא בעימות.
מה שעובד בפועל זה שקיפות מקצועית. הדמיה של החזית לאחר העבודה, מפרט איטום כתוב, פרטי קונסטרוקציה שמראים שהעיגון מתוכנן לפי חישוב ולא לפי אומדן, לוחות זמנים מחייבים לכל אגף, אתר עבודה מגודר שמנוקה בסוף כל יום, ומנגנון תיקון ופיצוי לנזק אם ייגרם. כשהמרפסת פונה לבניין גובל, שווה לתאם עם השכנים מעבר לגדר עוד לפני ההגשה, לבדוק השפעות הצללה ופרטיות, ולהיערך לאפשרות שהוועדה תבקש את התייחסותם במסגרת ההיתר. הוספת מרפסת לבניין שמתחילה בשיחה מקדימה חוסכת חודשים של התנגדויות מאוחרות.
מרפסת בבניין ישן, מה בודקים לפני שנוגעים בחזית
אפשר בהחלט לבנות מרפסת בבניין ישן, אבל בדיקת ההיתכנות ההנדסית שם עמוקה יותר. הבדיקות השכיחות כוללות מצב הבטון בקורות ובעמודים, בחינת קרבונציה וחלודת ברזל הזיון, מיפוי סדקים והבחנה בין סדק אסתטי לסדק קונסטרוקטיבי פעיל, מצב היסודות והקרקע, תשתיות ניקוז קיימות, ובעיקר האם החזית מספקת עוגן אמין לעומסים חדשים. בבניין שבו הבטון מתפורר, עיגון חדש הוא לא פתרון אלא הימור.
לכן הרבה פרויקטים בבניינים ותיקים מתחילים בשיקום בטונים ובטיפול מקדים במעטפת, ולעיתים אף כדאי לבצע חיזוק מבנים מפני רעידות אדמה לפי תקן 413 במקביל לתוספת המרפסת, כדי להבטיח עמידות ארוכת טווח ולא לפתוח את אותו מבנה פעמיים. בר בנייה הוא כדור שני של קבלנים, מאז 1996 בשטח, ולמדנו שהחלטה נכונה בשלב הבדיקה חוסכת פרויקט הצלה יקר בהמשך.
נורות אדומות שיכולות להפיל את הפרויקט
בטון מתפורר עם ברזל חשוף וחלוד, סדיקה פעילה שמתרחבת בין ביקור לביקור, כתמי רטיבות כרוניים שחוזרים אחרי כל תיקון, שקיעות בסביבת היסודות, וחזית שכבר מוגדרת מסוכנת ומצריכה טיפול לפני כל תוספת. בכל אחד מהמקרים האלה הסדר הנכון הוא לשקם קודם ולהוסיף אחר כך.
בדיקת היתכנות מהצד התכנוני ומהצד ההנדסי
היתכנות אמיתית נבדקת בשני מסלולים במקביל. המסלול התכנוני שואל מה מותר, כלומר אילו זכויות בנייה נותרו, מה מתירה התוכנית החלה על המקום, מה אומרות ההנחיות המרחביות לגבי מרפסות בחזית, והאם קווי הבניין מאפשרים בליטה בכלל. המסלול ההנדסי שואל איך בונים את זה בבטיחות, כלומר מה מסלול העברת העומסים, איזה עיגון נדרש, והאם יש צורך בחיזוק מקומי של קורה או עמוד.
יש שכבה שלישית שנוטים לשכוח, והיא היתכנות ביצוע. האם יש גישה למנוף או שנדרשים פיגומים, האם ניתן לעבוד בסנפלינג בשלבי הגמר של החזית, איך מגנים על דירות שמתחת ומעל בזמן העבודה, ולאן מנקזים את המרפסת החדשה בלי לגרום רטיבות לשכן. הוספת מרפסת לבניין שאין אליו גישה סבירה לציוד תתוכנן אחרת לגמרי, וזה משפיע גם על משך העבודה וגם על העלות.
מרפסת תלויה או מרפסת על עמודים, איך בוחרים
מרפסת תלויה מעוגנת לשלד הקיים ומעבירה את העומסים אל הקורות והעמודים של הבניין. מרפסת על עמודים מעבירה את העומסים לקרקע דרך עמודים ויסודות חדשים ומשחררת את המבנה הקיים מרוב העומס. שתי השיטות תקינות לחלוטין כשהן מתוכננות נכון, וההחלטה ביניהן מתקבלת בשטח לפי מצב הבטון, לפי מה שקיים מתחת לאדמה ולפי קווי הבניין.
| מאפיין | מרפסת תלויה | מרפסת על עמודים |
|---|---|---|
| העברת עומסים | אל שלד הבניין הקיים | אל הקרקע דרך יסודות חדשים |
| תלות במצב הבטון הקיים | גבוהה מאוד | נמוכה יחסית |
| עבודות עפר ותשתיות | אין כמעט | נדרשות, כולל בדיקת תשתיות תת קרקעיות |
| התאמה לקומות גבוהות | מתאימה גם לקומות עליונות | מתאימה בעיקר לטור דירות שלם מהקרקע |
| מהירות ביצוע | מהירה יותר | ארוכה יותר בשלב היסודות |
| מתאימה במיוחד כאשר | הבניין תקין קונסטרוקטיבית ואין שטח פנוי בקרקע | יש חצר פנויה, או שהמעטפת חלשה ואינה מתאימה לעיגון עומסים |
שיקולי הכרעה שלא מופיעים בתוכנית
קווי ביוב ומים בחצר, עצים בוגרים, חניות שיצאו מכלל שימוש בזמן העבודה, כמות הדירות שמצטרפות למקבץ ומשך ההפרעה לדיירים. פרויקט על עמודים לטור שלם מייצר חזית אחידה מאוד, אבל דורש שטח וזמן. פרויקט תלוי מצמצם את ההפרעה בקרקע ומחייב מעטפת בטון במצב טוב.
פלדה או בטון, מה נכון יותר לבניין משותף

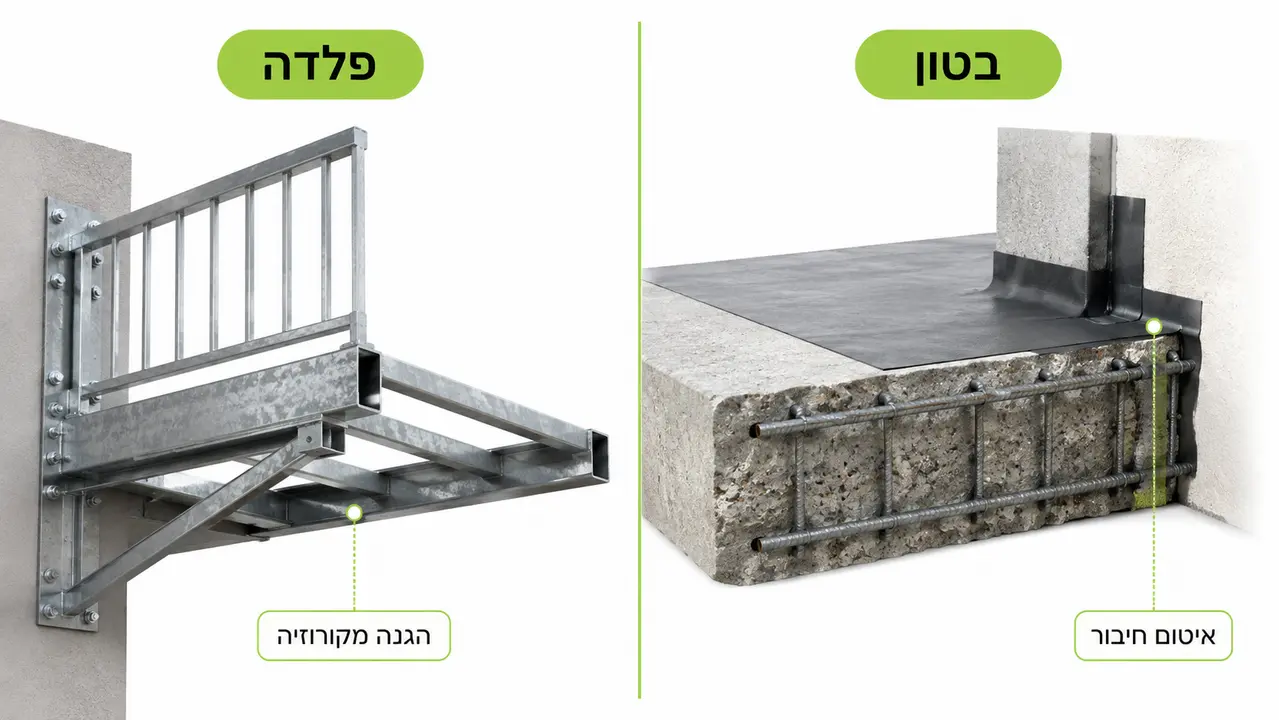

שלד פלדה קל יותר, מגיע לאתר בחלקים מוכנים ומצמצם משמעותית את זמן העבודה בחזית, מה שחשוב מאוד בבניין מאוכלס. מרפסת בטון מסיבית יותר, מתחברת בצורה מונוליטית למבנה ומעניקה תחושת רצף מלאה עם הדירה, אך דורשת תבניות, יציקה וזמן התקשות. בפרויקטים של תוספת מרפסת אין תשובה אחת נכונה, יש התאמה לחישוב הקונסטרוקטיבי, לתקציב, ללוח הזמנים ולשפה העיצובית של החזית.
ההבדל האמיתי נמצא בפרטים שלא רואים אחרי הריצוף. בפלדה קריטית ההגנה מקורוזיה, כלומר גילוון או מערכת צבע ייעודית, ברגים ואביזרי חיבור מתאימים, וניקוז שלא משאיר מים עומדים על הפרופילים. בבטון קריטיים פרטי הזיון, איכות היציקה, חיבור נכון לחזית ואיטום ביריעות או במערכת גמישה בחיבור שבין הרצפה לקיר. במקרים רבים בבניין משותף נבחר שילוב, שלד פלדה עם רצפת בטון קלה על גבי לוחות, כדי לקבל את היתרונות של שתי השיטות.
מה באמת מזיז את העלות בפרויקט מרפסות
העלות של בניית מרפסת בבניין משותף לא נגזרת מגודל המרפסת בלבד. היא נגזרת מהשיטה הקונסטרוקטיבית, ממצב המבנה הקיים, ממורכבות הרישוי, מנגישות אתר העבודה וממספר הדיירים שמצטרפים למקבץ. אנחנו לא נוקבים במחירים במאמר, אבל אפשר להראות בבירור מה מייקר ומה מוזיל.
| מרכיב בפרויקט | מה מייקר אותו | מה מוזיל אותו |
|---|---|---|
| תכנון ורישוי | חריגות בנייה קיימות, בקשות חריגות מההנחיות | בקשה אחת לטור דירות שלם |
| קונסטרוקציה ושלד | מעטפת חלשה שדורשת חיזוק מקדים, יסודות חדשים | מבנה תקין שמאפשר עיגון ישיר |
| התארגנות אתר | פיגומים לכל החזית, גישה מוגבלת למנוף | שילוב עם עבודות חזית קיימות, סנפלינג לעבודות נקודתיות |
| איטום וניקוז | תיקון נזקי רטיבות שנגרמו בדיעבד | מפרט איטום נכון בפעם הראשונה |
| גמרים ומעקות | בחירות פרטניות שונות לכל דירה | מפרט אחיד לכל המצטרפים |
| פיקוח ובדיקות | ריבוי קבלנים ללא גורם מתכלל | ניהול וביצוע תחת קורת גג אחת |
למה פרויקט בנייני יוצא משתלם יותר לדירה
העלויות הקבועות של פיגומים, התארגנות, מנוף, רישוי וניהול מתחלקות בין כל המצטרפים במקום ליפול על דירה אחת. מעבר לחיסכון, ביצוע אחיד מקטין תקלות עתידיות ומונע מצב שבו כל מרפסת נבנתה בשיטה אחרת עם אחריות אחרת ובעל מקצוע אחר.
לוח זמנים אמיתי, מהאסיפה ועד המסירה
תוספת מרפסת היא תהליך של חודשים, ורוב הזמן לא מתבזבז בשטח אלא בשלב הרישוי. בדיקת ההיתכנות ההנדסית והתכנונית לוקחת שבועות, התכנון וההגשה לוקחים שבועות עד חודשים תלוי בהיקף, ומשך הטיפול בוועדה משתנה בין רשויות ולפי מורכבות הבקשה. הביצוע עצמו, כשיש תוכניות מאושרות ולוגיסטיקה מסודרת, הוא השלב הקצר יחסית ומתקדם לפי אגפים.
מה שמקצר את התהליך יותר מכל דבר אחר זו הכנה מוקדמת של חבילת ההחלטות לדיירים. סוג המרפסת, המפרט, הגמרים, המעקה, אופן חלוקת העלויות והאישורים המשפטיים. ועד בית שמגיע לרישוי עם חתימות מסודרות ועם מפרט סגור לא חוזר לאסיפות נוספות בכל שלב. איטום ותכנון ניקוז נכון גם מונעים את התקלה שמאריכה פרויקטים יותר מכול, פתיחה מחדש של עבודה שכבר נסגרה בגלל רטיבות אצל שכן.
בדיקת היתכנות ראשונית לתוספת מרפסת
בר בנייה בודקת עבור ועדי בית ובעלי דירות אם תוספת מרפסת אפשרית במבנה שלכם, כולל מצב הקונסטרוקציה והרישוי הרלוונטי. פנו אלינו וניתן תשובה כנה על הצעדים הבאים.
אפשר להוסיף מרפסת רק לדירה אחת
לפעמים כן, אבל זה מסלול מורכב יותר תכנונית וחברתית. הוספת מרפסת לבניין עבור דירה אחת עדיין נוגעת ברכוש המשותף ובחזית, ולכן היא מחייבת הסכמות של בעלי דירות בהיקף שנקבע בחוק ובתקנון, וגם התייחסות של הוועדה המקומית לשאלה האם התוספת שוברת את האחידות העיצובית של הבניין.
יש רשויות שדורשות תוכנית עקרונית לכל החזית גם כשמבקשים מרפסת אחת, כדי שלדיירים הבאים תהיה דרך לבנות באותה שפה. במקרים כאלה כדאי דווקא לנצל את ההזדמנות ולהוציא תוכנית אב לכל טור הדירות, גם אם רק דייר אחד מבצע כרגע. מבחינת עלות לדירה, הדייר הבודד נושא את כל העלויות הקבועות בעצמו, ולכן פנייה מוקדמת לשכנים במקבץ היא לרוב האינטרס שלו ולא ויתור.

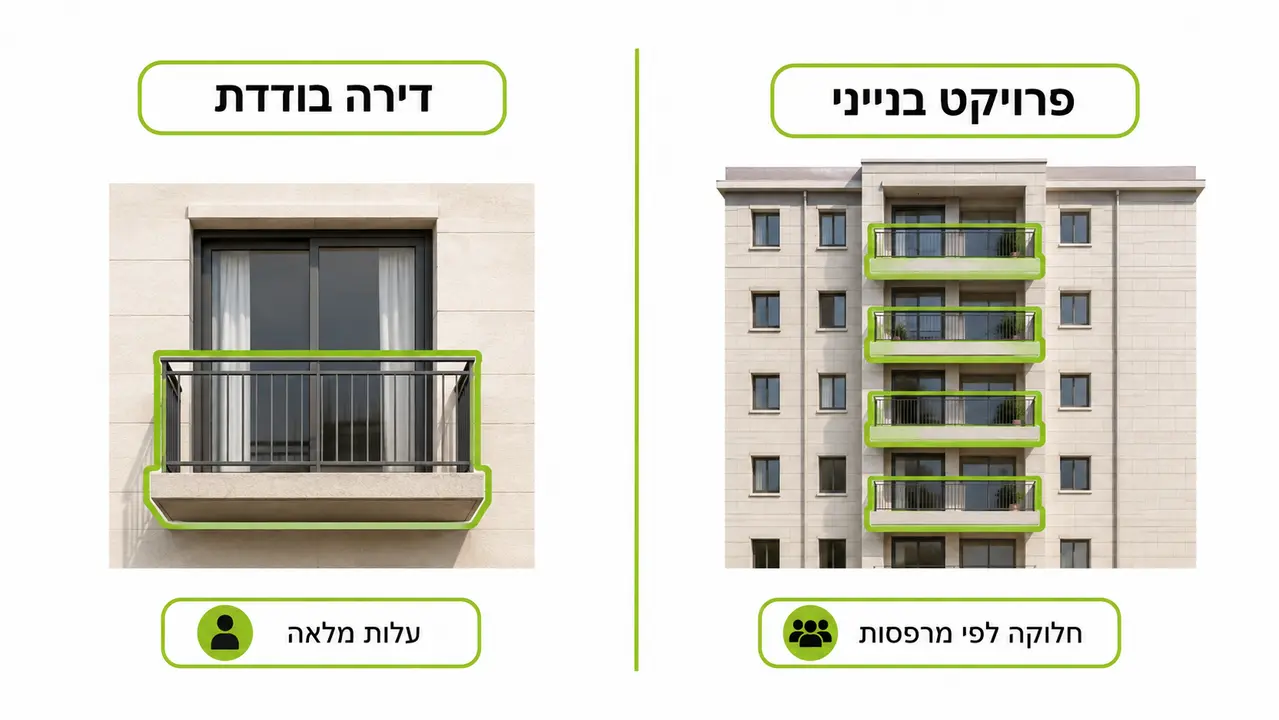

מי משלם על תוספת מרפסת ואיך מחלקים את זה נכון

המענה תלוי במבנה הפרויקט. כשמדובר בתוספת מרפסת לדירה בודדת, בעל הדירה נושא בעלות המלאה, כולל התכנון, הרישוי, ההתארגנות ותיקון החזית סביב העבודה. כשמדובר בפרויקט בנייני, העלות מתחלקת בין המצטרפים, בדרך כלל לפי מספר המרפסות ולא לפי מספר הדירות בבניין, ובתוספת חלק יחסי בעלויות המשותפות.
בפרקטיקה אנחנו רואים כמה דגמים. ועד בית שמגייס מימון קבוצתי ומחלק אותו לתשלומים לפי אבני דרך בביצוע, דייר שממנף הצמדה קיימת בשטח ובונה בעצמו, ובניינים שמשלבים את תוספת המרפסות בתוך פרויקט שיפוץ מעטפת רחב יותר וכך מנצלים את אותה התארגנות פעמיים. חשוב שההסכם בין הדיירים ייכתב לפני תחילת העבודה ולא באמצע, כולל מה קורה אם דייר מצטרף בשלב מאוחר. סעיף כזה שווה יותר מכל הנחה.
האם מרפסת מוסיפה לערך הדירה, ומתי היא דווקא פוגעת בו
ברוב המקרים בניית מרפסת בבניין משותף מעלה את ערך הדירה. היא מוסיפה שטח שימושי, משפרת אוורור ואיכות מגורים, ומשנה את האופן שבו הדירה משווקת. בבניינים ותיקים בלי מרפסות, תוספת מרפסות לחזית שלמה יכולה לשנות את מיקום הבניין כולו ברשימת ההעדפות של קונים.
הכיוון ההפוך קיים גם הוא. מרפסת שנבנתה ללא היתר, או כזו שלא נרשמה כראוי בתשריט, הופכת לחסם במכירה ולסיבה לדרישת הפחתה במחיר. גם ביצוע גרוע פוגע בערך, למשל מרפסת שגורמת לכתמי רטיבות בדירה מתחת או שלד פלדה שהחל להחליד אחרי כמה חורפים. הערך נשמר כשהתוספת חוקית, מתועדת, מבוצעת לפי תקן ומשתלבת אסתטית בחזית. זה בדיוק המקום שבו אחריות לטווח ארוך שווה יותר מהצעה זולה בהתחלה.
הסיכונים בבנייה לא תקנית ומה הגודל המותר
מרפסת לא תקנית היא סיכון בטיחותי לפני שהיא בעיה בירוקרטית. עיגון שלא חושב כראוי, מעקה שלא עומד בדרישות, ריכוז עומסים על קורה שכבר סובלת מחלודת ברזל הזיון, כל אלה עלולים להוביל לכשל קונסטרוקטיבי או לנשירת חלקי בטון. אחרי הבטיחות מגיעים שאר הנזקים, חדירת מים לדירות שכנות, סירוב כיסוי ביטוחי, וקשיים משפטיים מול הרשות ומול הדיירים.
לגבי מידות, אין מספר אחיד ארצי. הגודל וההיקף המותרים נגזרים מהתוכנית החלה על המקום, מההנחיות המרחביות של הרשות ומזכויות הבנייה שנותרו בבניין, והם נקבעים סופית בהיתר עצמו. שני בניינים באותה שכונה יכולים לקבל תשובות שונות. מסיבה זו בדיקת התוכניות ברשות היא הצעד הראשון, לפני שמזמינים תוכניות ולפני שמבטיחים לדיירים משהו.
אפשר לסגור את המרפסת אחרי שבונים אותה
סגירת מרפסת בזיגוג או בקירות היא שינוי נוסף, שמחייב בדיקה נפרדת והיתר משלים. אין להניח שהיתר המרפסת כולל אוטומטית סגירה עתידית, וגם לא שכל בניין יקבל אישור לכך. מי שכבר יודע שירצה סגירה בהמשך צריך להעלות את זה בשלב התכנון, כדי שהקונסטרוקציה והחזית יתוכננו מראש בהתאם.
מה לבדוק בחוזה עם קבלן מרפסות ומה כוללת האחריות
חוזה טוב לתוספת מרפסת הוא חוזה משעמם וברור. מפרט טכני מלא שמפרט את שיטת הקונסטרוקציה, סוג הפלדה או הבטון, מערכת האיטום, פרטי הניקוז, סוג הריצוף והמעקה. לוח זמנים עם אבני דרך ומועדים לכל אגף. שלבי תשלום שקשורים להתקדמות בשטח ולא לתאריכים בלבד. אישורי קבלן רשום, ביטוחים בתוקף ותוכנית בטיחות לעבודה בבניין מאוכלס. וכתוב במסמך, לא בהבטחה בטלפון, מה תקופת הבדק ומה היא מכסה.
| מה בודקים | למה זה קריטי לוועד הבית |
|---|---|
| מפרט איטום וניקוז מפורט | מונע רטיבות בדירות שמתחת ותביעות בין שכנים |
| גורם אחד שאחראי לתכנון, ביצוע ופיקוח | אין ויכוח מי אחראי לתקלה כשהיא מתגלה |
| תקופת בדק ואחריות בכתב | מבטיח מענה לסדקים, איטום ועיגונים לאורך זמן |
| ניסיון מוכח בבניינים משותפים מאוכלסים | ניהול דיירים, בטיחות ורעש הם חלק מהעבודה |
| נהלי אתר עבודה וניקיון יומי | מצמצם התנגדויות ותקלות בזמן הביצוע |
שירות ניהול ופיקוח פרויקטים צמוד הוא ההבדל בין מפרט שנכתב לבין מפרט שבוצע. פיקוח בודק את העיגונים לפני שסוגרים אותם, את האיטום לפני הריצוף ואת השיפועים לפני המסירה, כי אחרי הגמר כבר אי אפשר לראות שם כלום.
לשלב מרפסות עם שיפוץ חזית ולצמצם הפרעה לדיירים

אם הבניין שוקל בכל מקרה טיפול במעטפת, זה הזמן הנכון לתוספת המרפסות. רבים בוחרים לשלב את הפרויקט עם שיפוץ חזית הבניין, כדי לבצע את שתי העבודות באותה התארגנות ולחסוך בעלויות פיגומים, מנוף ולוגיסטיקה. התוצאה גם נראית אחרת. שיקום בטונים, איטום, שליכט צבעוני או חיפוי מחודש יחד עם מרפסות חדשות מייצרים חזית אחת שלמה, ולא טלאי חדש על מעטפת מוזנחת.
צמצום ההפרעה לדיירים הוא עבודה בפני עצמה. שעות עבודה מוגדרות ומודעות מראש, גידור וסימון של אזורי העבודה, ניקוי יומי, הגנה על חלונות ומזגנים, ביצוע לפי אגפים כדי שלא כל הבניין יהיה בבנייה בו זמנית, ואיש קשר אחד שאפשר להתקשר אליו. חברת בר בנייה מלווה בניינים משותפים מאז 1996, מהבדיקה ההנדסית ועד הגמר, תחת קורת גג אחת ובאיכות ללא פשרות, כי בנייה בבניין שאנשים גרים בו היא קודם כול מערכת יחסים. ועד בית או בעל דירה שרוצה לדעת אם התוספת אפשרית בבניין שלו מוזמן לפנות אלינו לבדיקת היתכנות ראשונית, ולקבל תשובה כנה גם אם התשובה היא שקודם צריך לשקם.
שאלות נפוצות
כמה זמן לוקח לקבל היתר לתוספת מרפסת
משך הטיפול משתנה בין רשויות ולפי מורכבות הבקשה, ותלוי גם בשאלה אם קיימות חריגות בנייה קודמות שדורשות הסדרה. הכנת תוכניות מלאות ומדויקות מראש, כולל חוות דעת קונסטרוקטור, מקצרת את התהליך משמעותית.
מה קורה אם שכן אחד מסרב לחתום
אם לא מתקבל הרוב הנדרש על פי חוק ותקנון הבית המשותף, אי אפשר להתקדם בפרויקט הבנייני עד לפתרון. לרוב זה נפתר בהצגת תוכניות ברורות, הדמיה והתחייבות כתובה לתיקון נזק, אך במקרים מסוימים נדרש ליווי משפטי.
האם אפשר להוסיף מרפסת בלי לפגוע בחזית הקיימת
כל תוספת נוגעת בחזית במידה מסוימת, כי המרפסת מתחברת אליה. השאלה האמיתית היא איך שומרים על אחידות עיצובית, ולכן תכנון מוקדם של פרטי הגמר וחומרי החיפוי חשוב לא פחות מהקונסטרוקציה.
מה ההבדל בין תקופת בדק לאחריות לטווח ארוך
תקופת הבדק היא מסגרת חוקית מוגדרת לתיקון ליקויים. אחריות לטווח ארוך היא מחויבות של הקבלן לעמוד מאחורי העבודה גם מעבר לתקופה הזו, ובפרויקט מרפסות זה קריטי במיוחד בגלל האיטום והעיגונים שנמצאים תחת עומס מתמיד.
בניית מרפסת בבניין משותף היא פרויקט שמתחיל בבדיקה הנדסית ומסתיים באיטום, ניקוז וגמר שעומדים בזמן. הצלחה לאורך זמן תלויה בהיתר תקין, ברוב דיירים שהושג נכון, ובקבלן שמלווה את כל השלבים תחת קורת גג אחת. אם אתם ועד בית או בעלי דירה ששוקלים תוספת מרפסת, אפשר לפנות לבר בנייה לבדיקת היתכנות ראשונית ולקבל תמונה ברורה לפני שמתחייבים לתוכניות.
רוצים לבדוק תוספת מרפסת לבניין שלכם
צוות בר בנייה זמין לשיחה ראשונית, בדיקת היתכנות ותשובה ברורה על השלבים הבאים, ללא התחייבות.
על הכותב
צוות בר בנייה. חברת בר בנייה ושיפוצים מתמחה בביצוע פרויקטים הנדסיים מורכבים, שיקום בטונים ומבנים, והסרת צווי מבנה מסוכן. כדור שני של קבלנים עם מעל 30 שנות ניסיון, אנו מחויבים לסטנדרט עבודה בלתי מתפשר, בטיחות קפדנית, עמידה בלוחות זמנים ואחריות לטווח ארוך – שירות מקצועי למגזר הפרטי והמוסדי כאחד, תחת קורת גג אחת.
